Официальный канал ОСТРОВ от ДОНСТРОЙ! Здесь вы найдете информацию об этапах строительства, познакомитесь с инфраструктурой жилого комплекса и будете в курсе всех новостей.

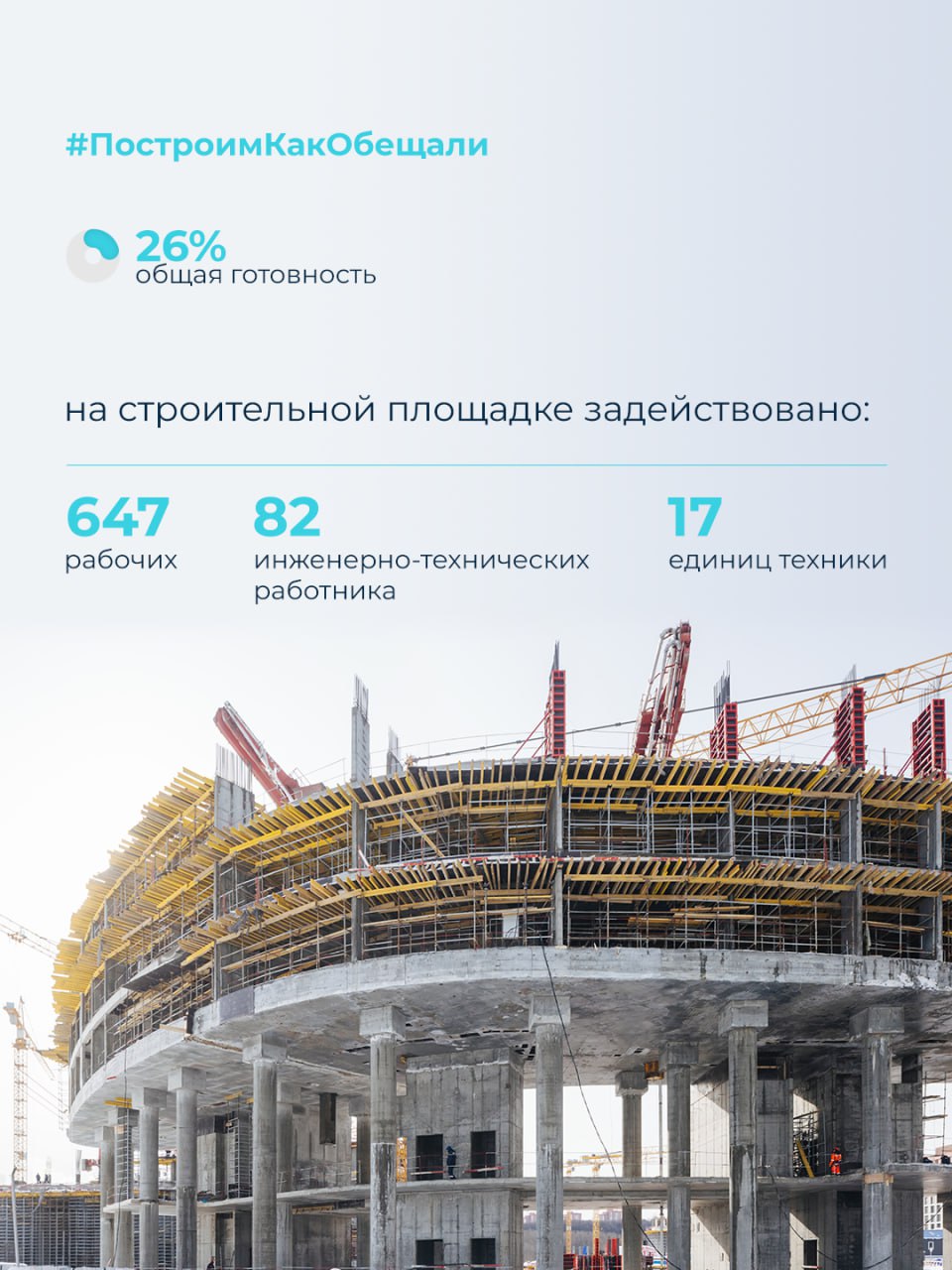

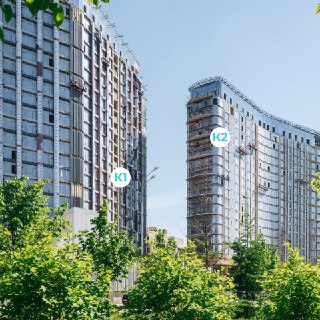

Продолжаем серию строительных отчетов за июнь. Сегодня про #ОСТРОВ_12_1 и #ОСТРОВ_12_2

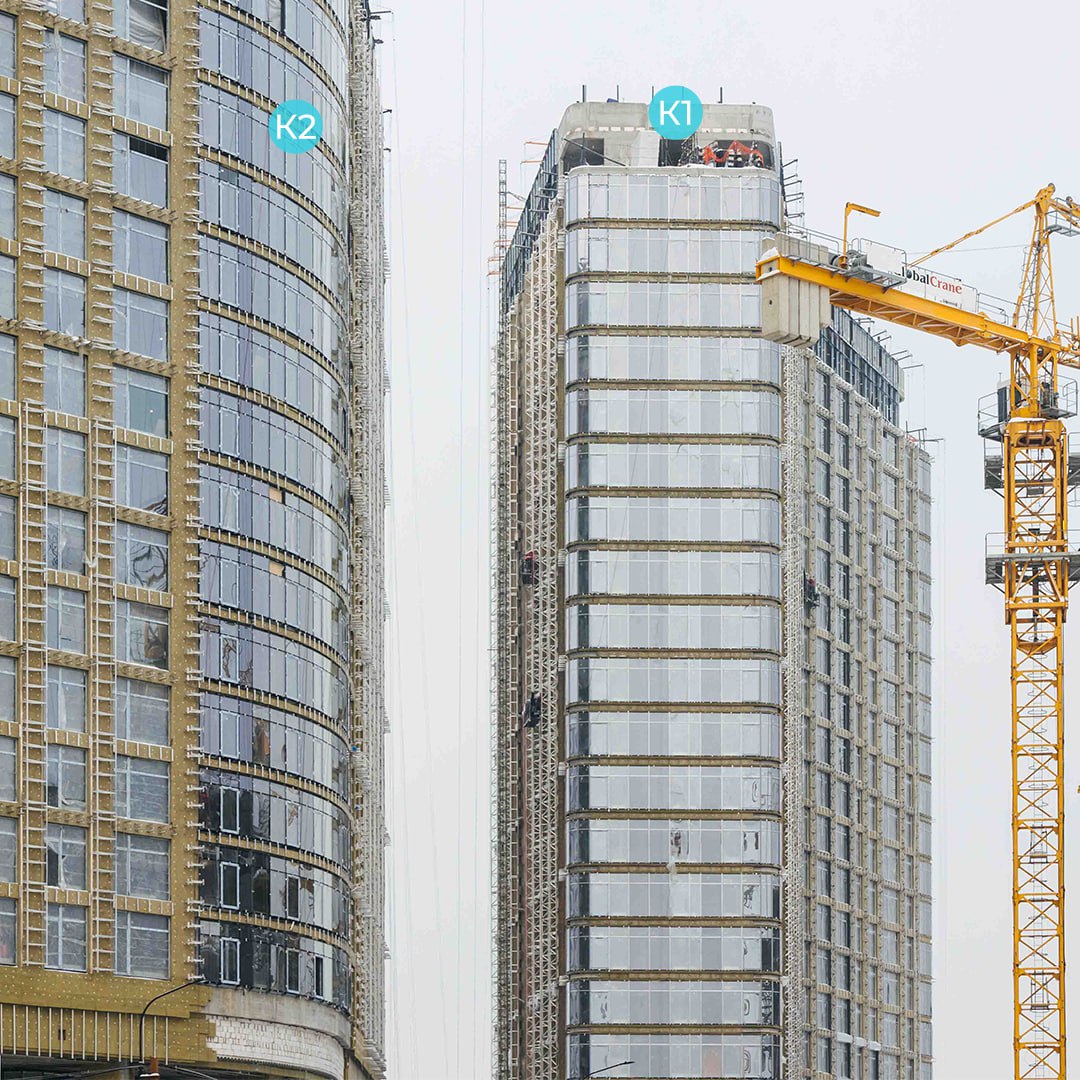

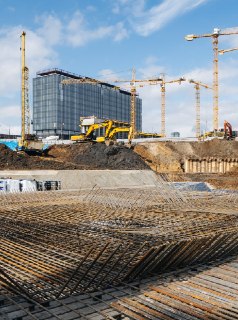

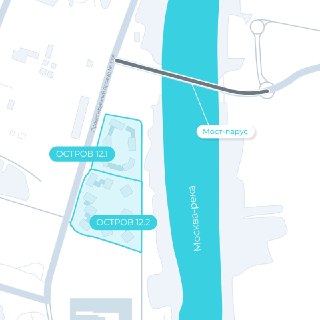

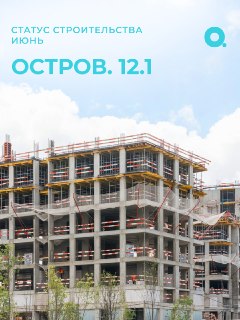

Общая готовность ОСТРОВА. 12.1 достигла 15%.

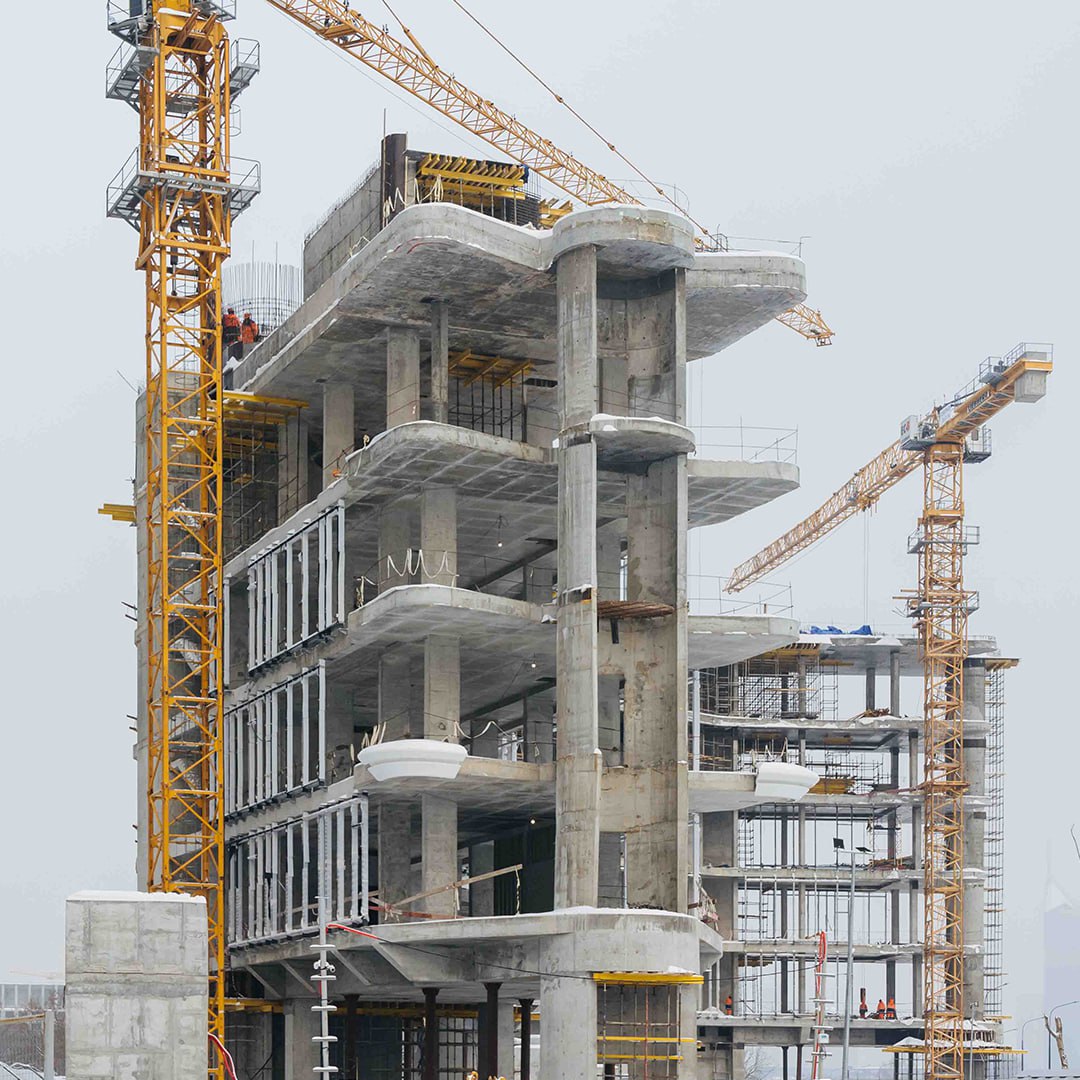

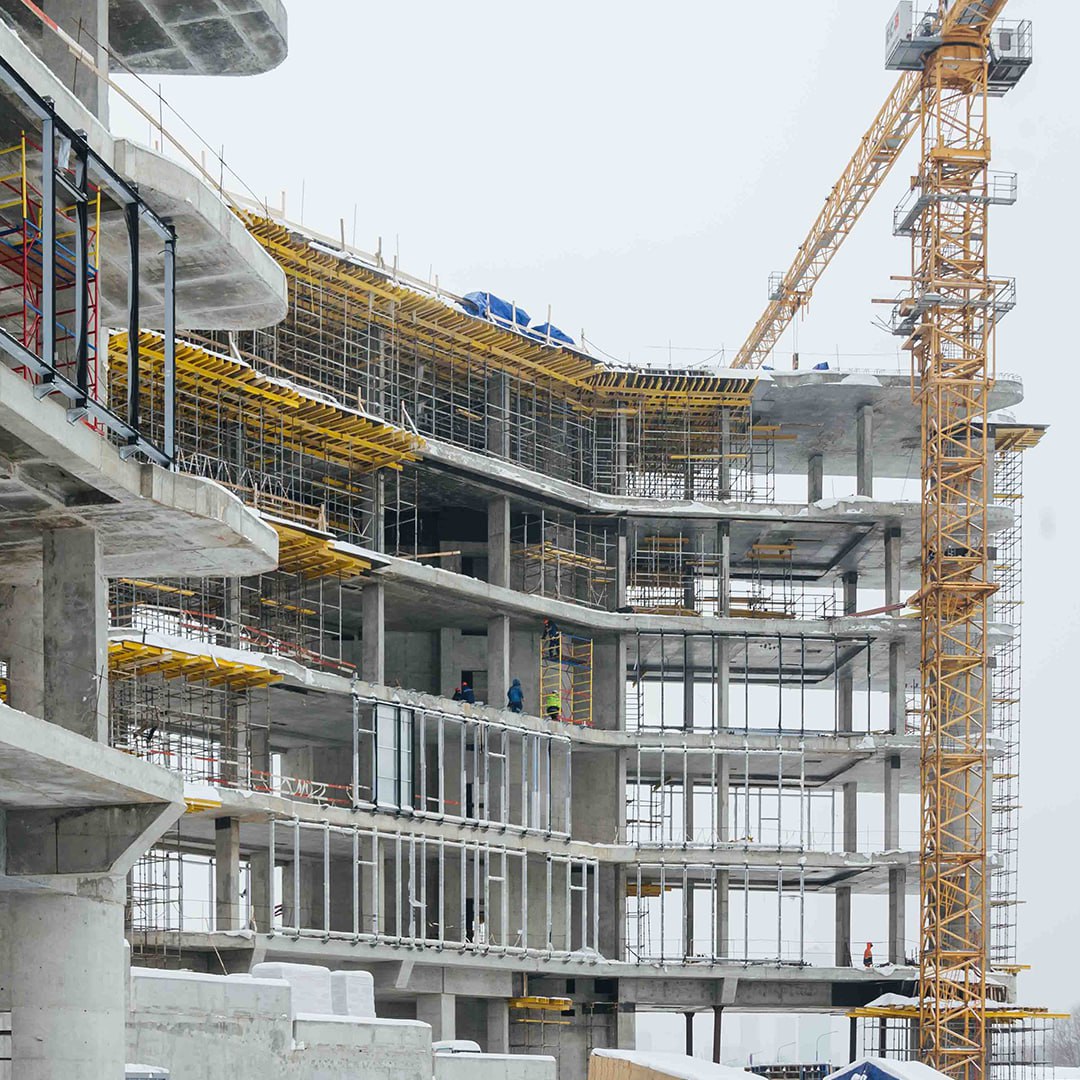

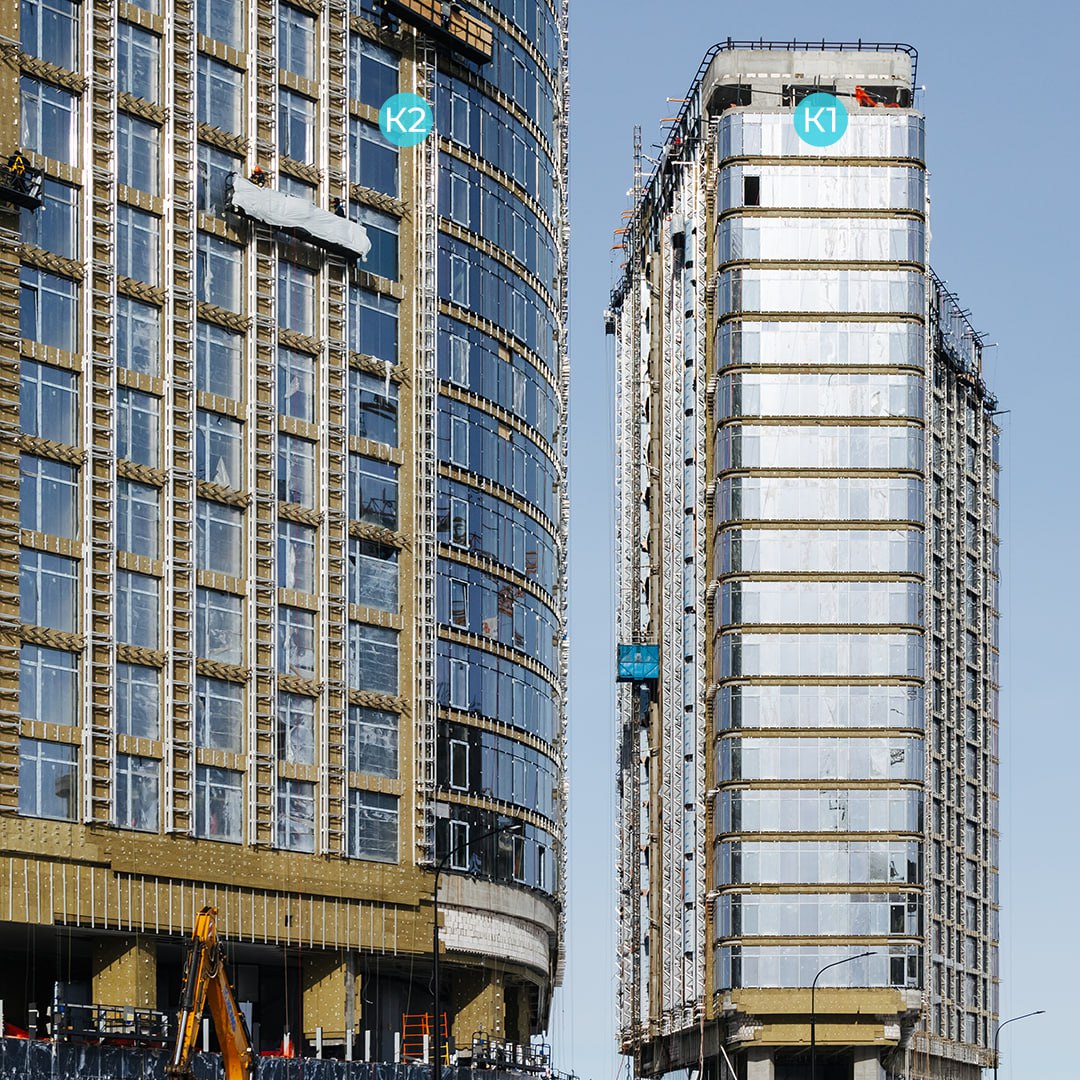

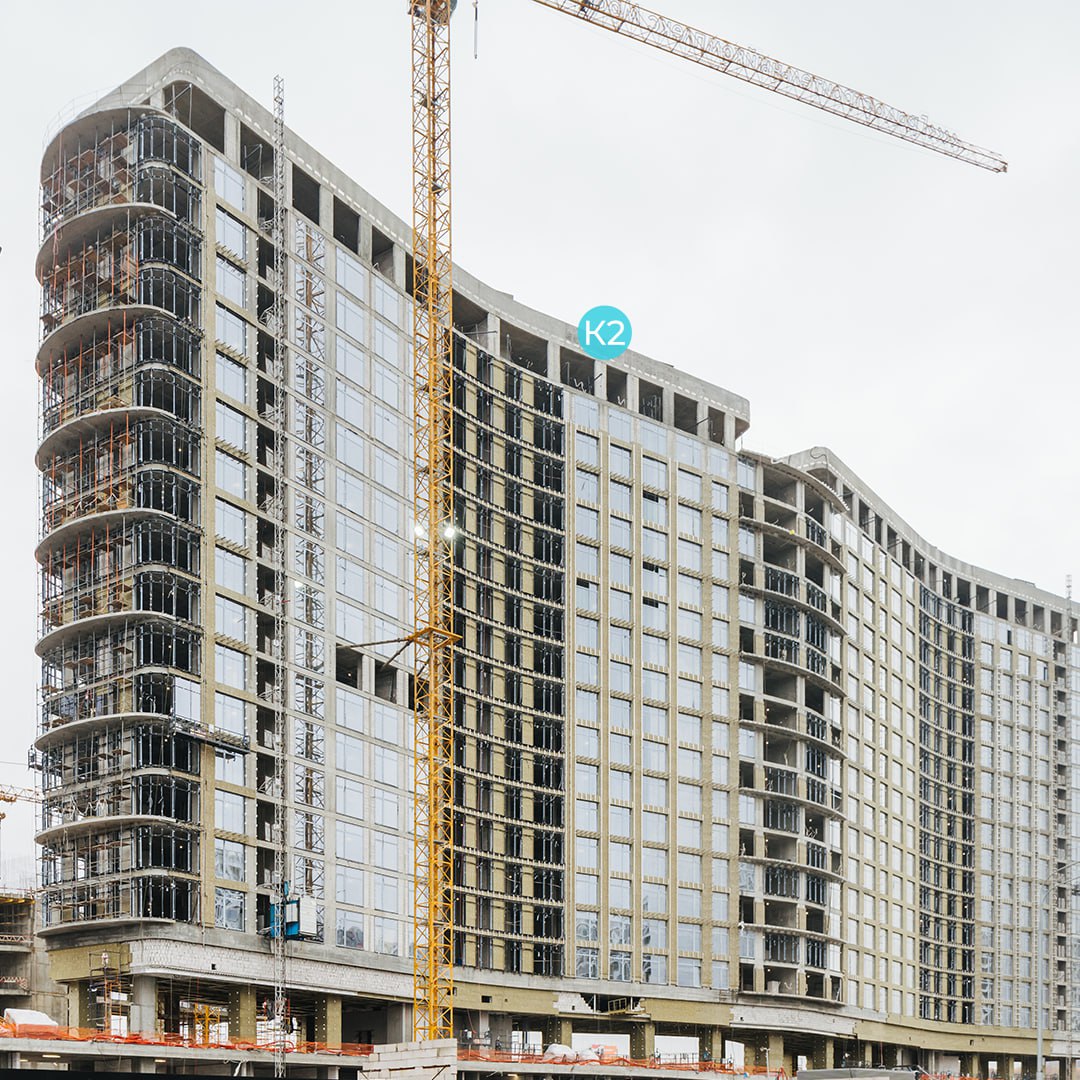

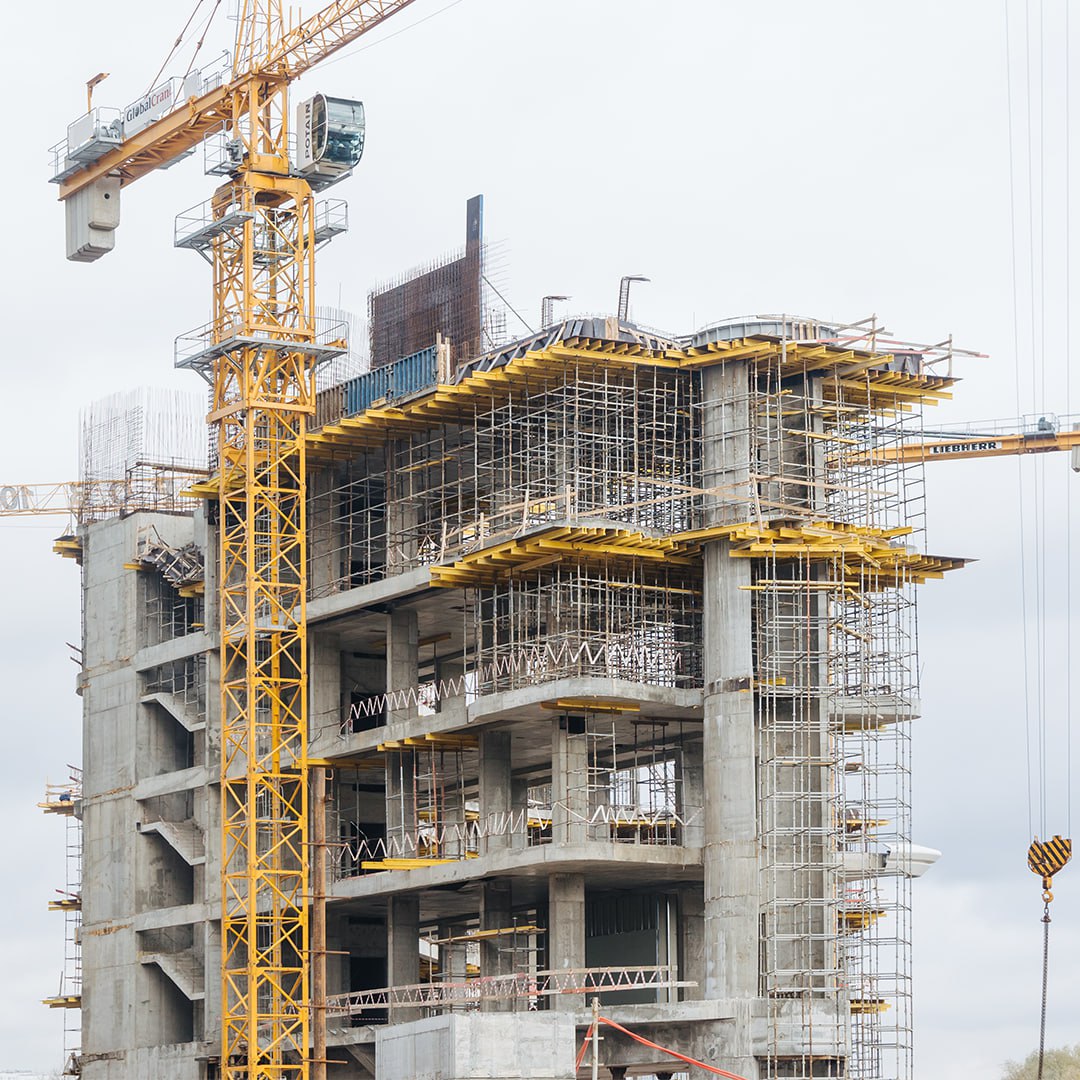

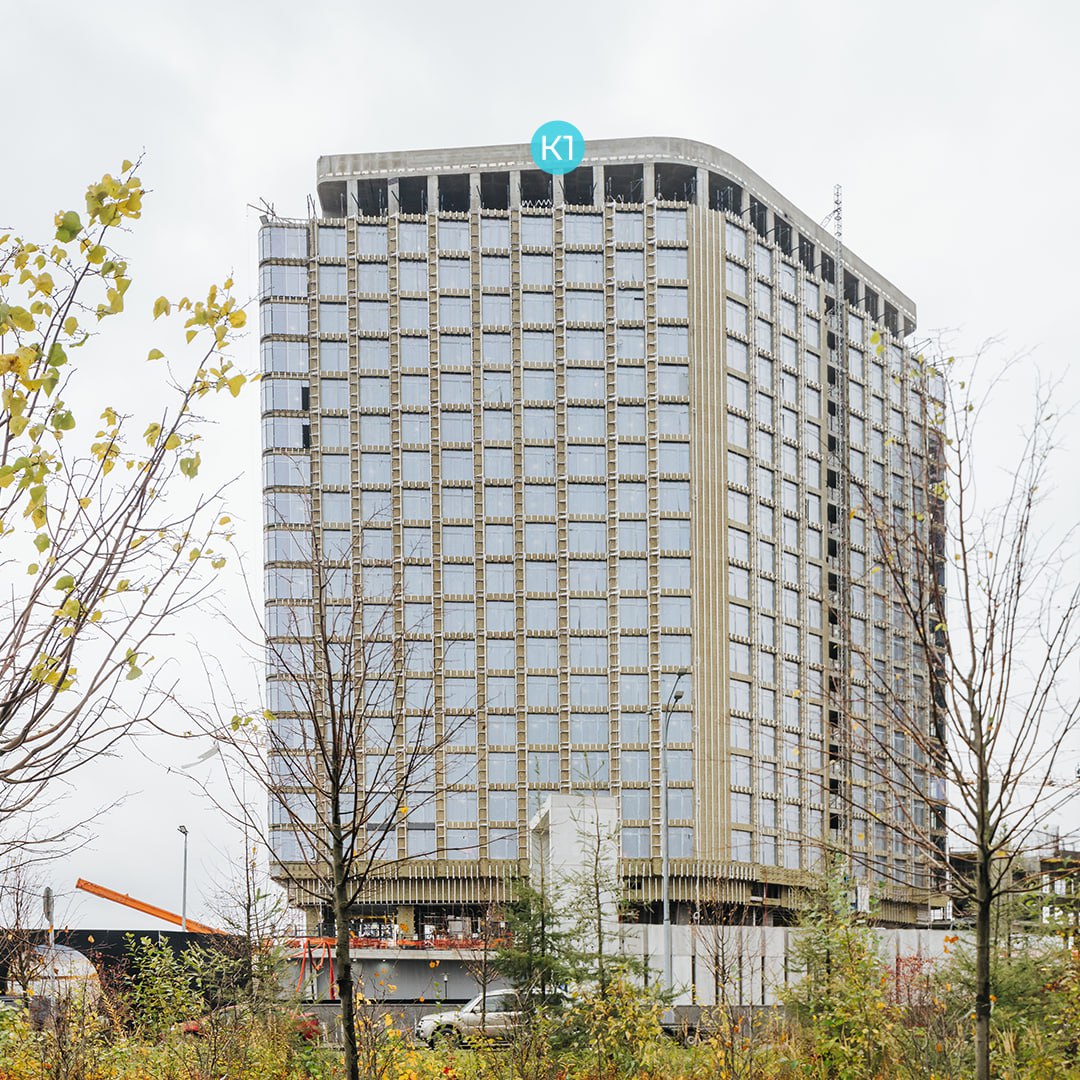

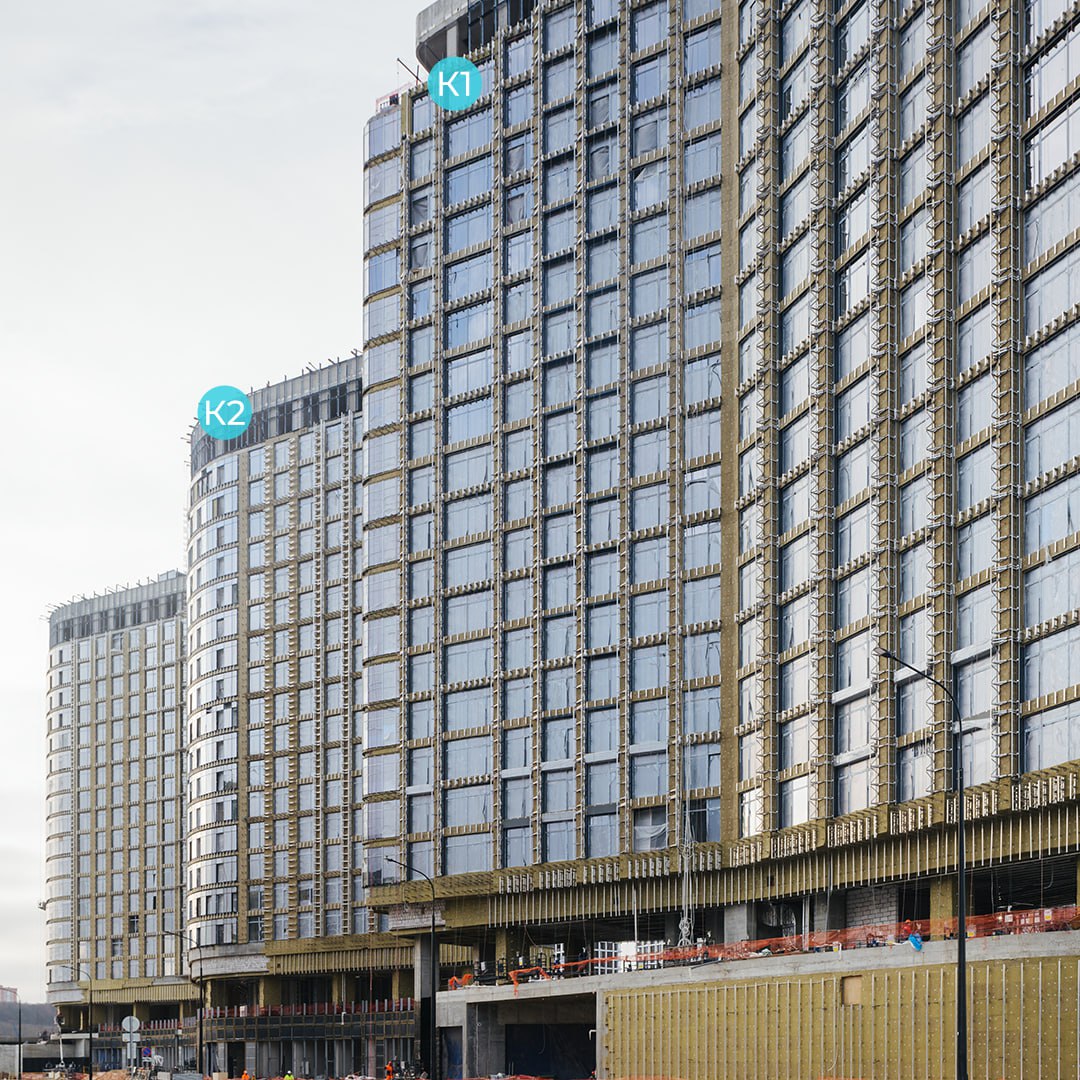

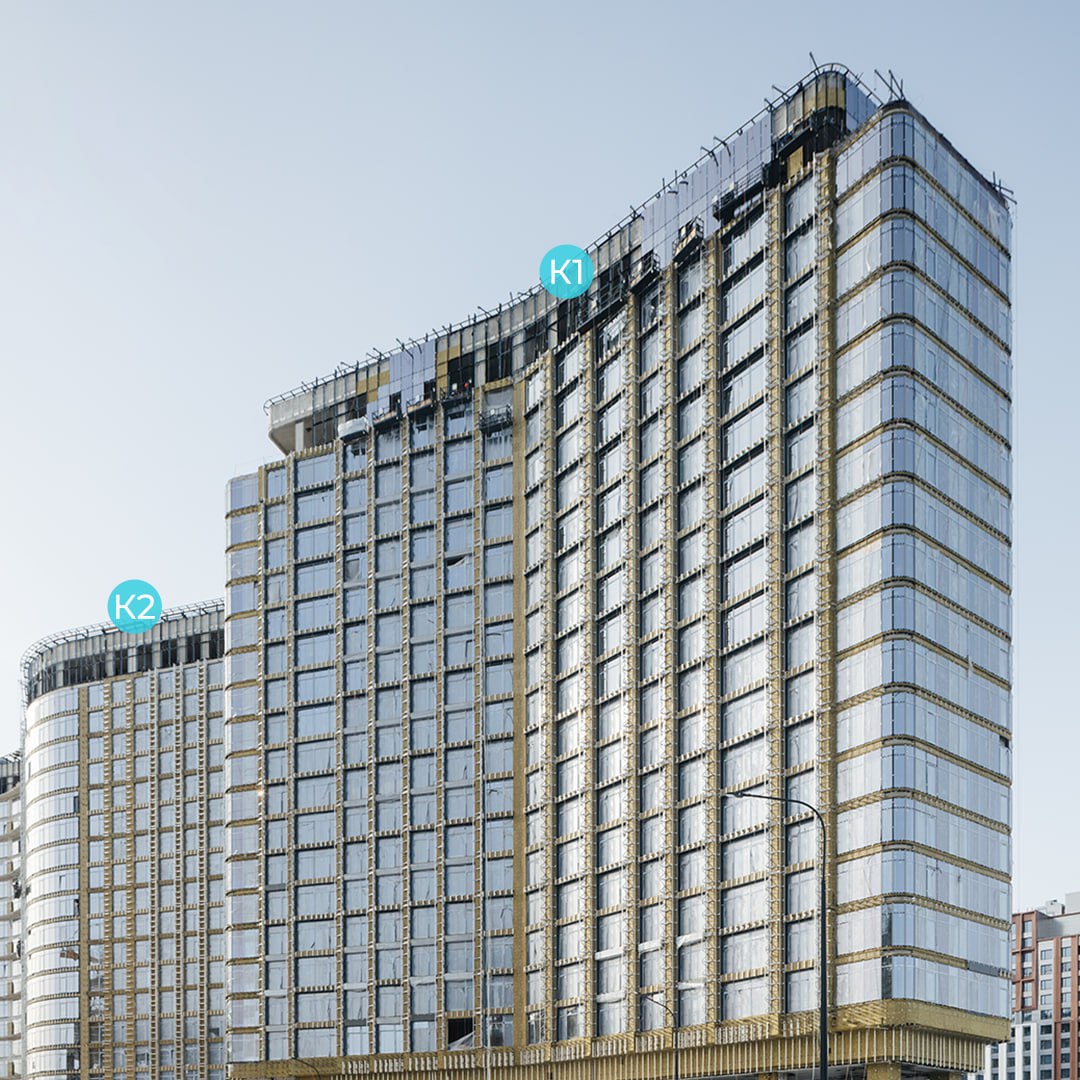

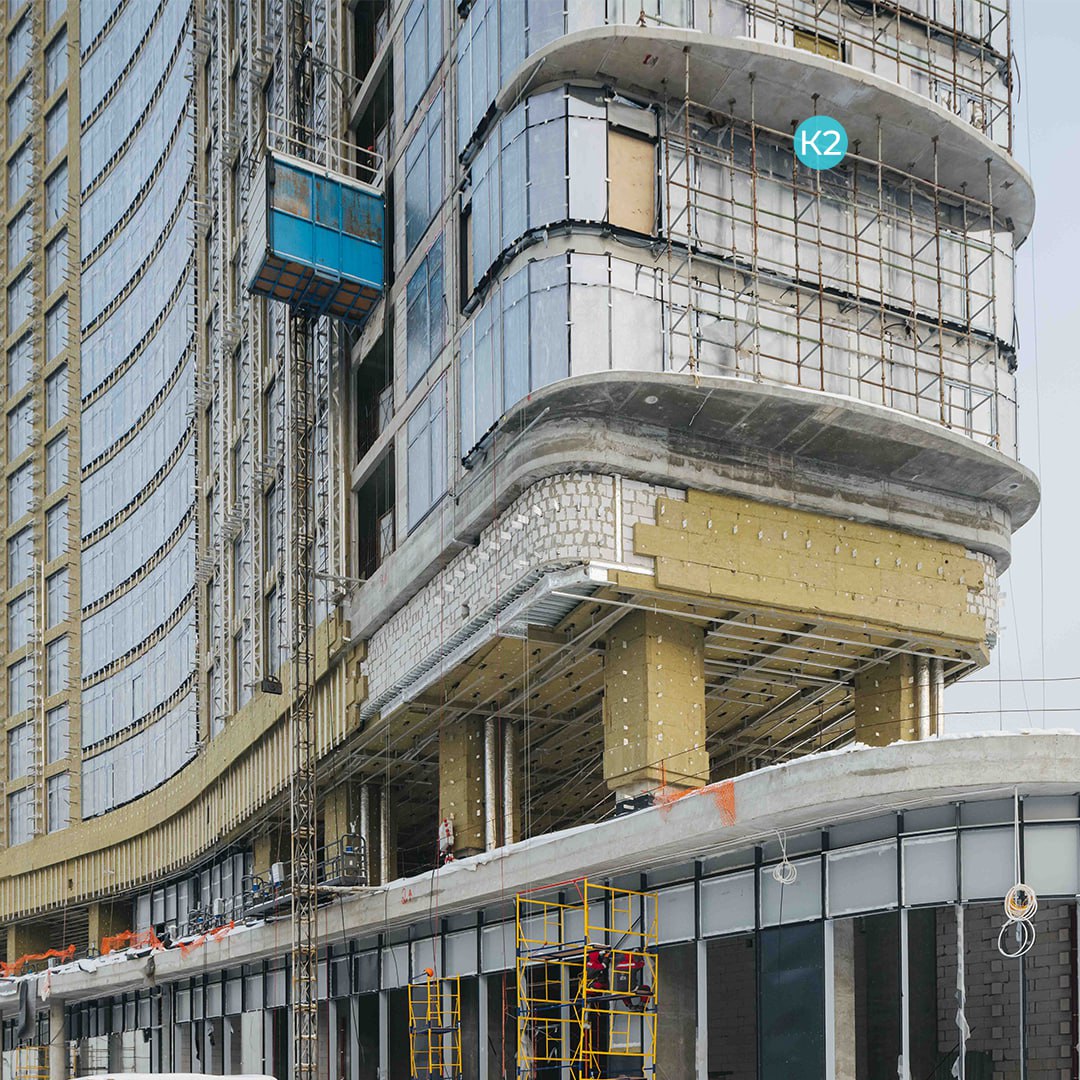

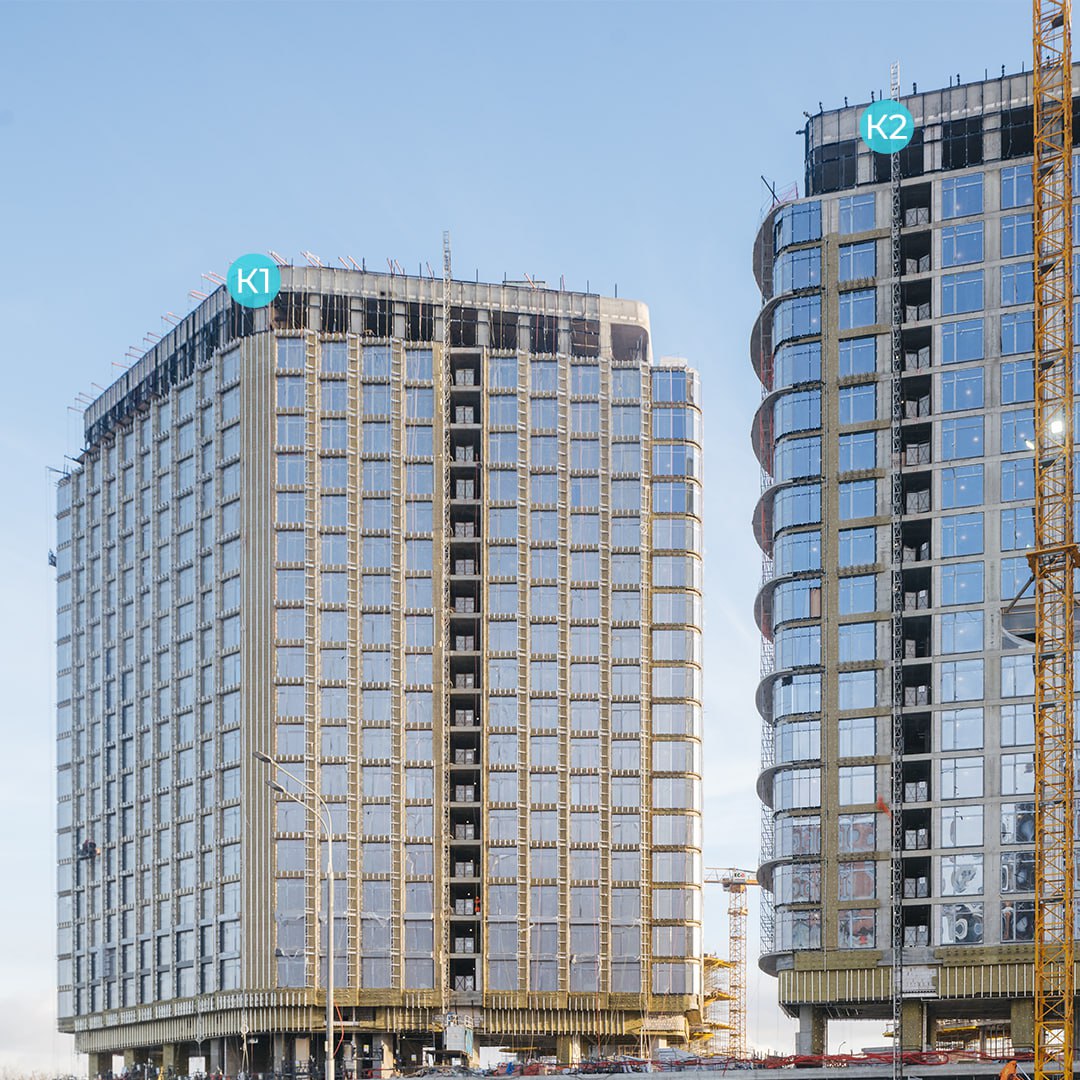

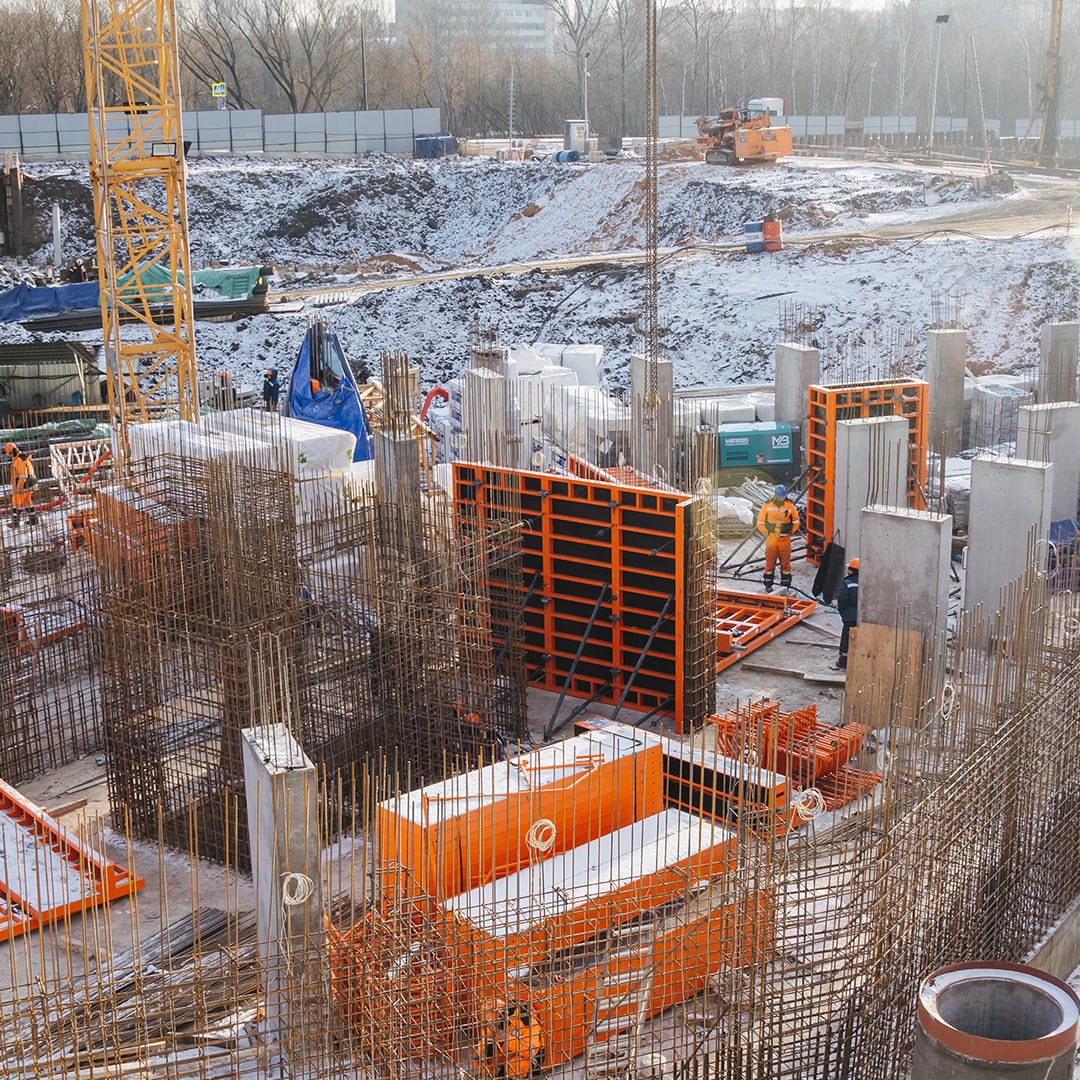

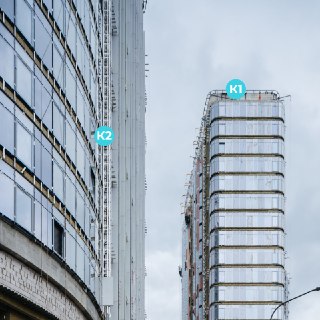

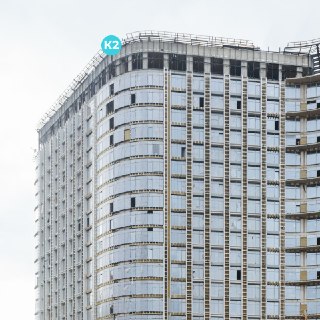

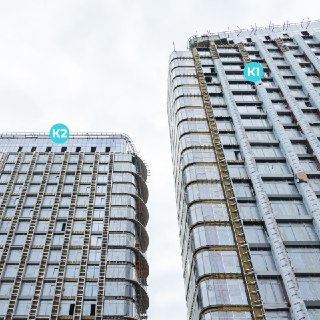

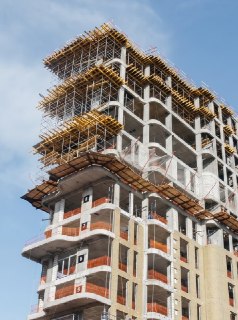

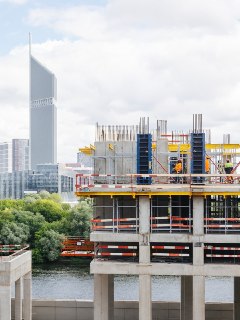

Ход работ по корпусам.
В первой и второй секции корпуса 1, ведутся работы по устройству:

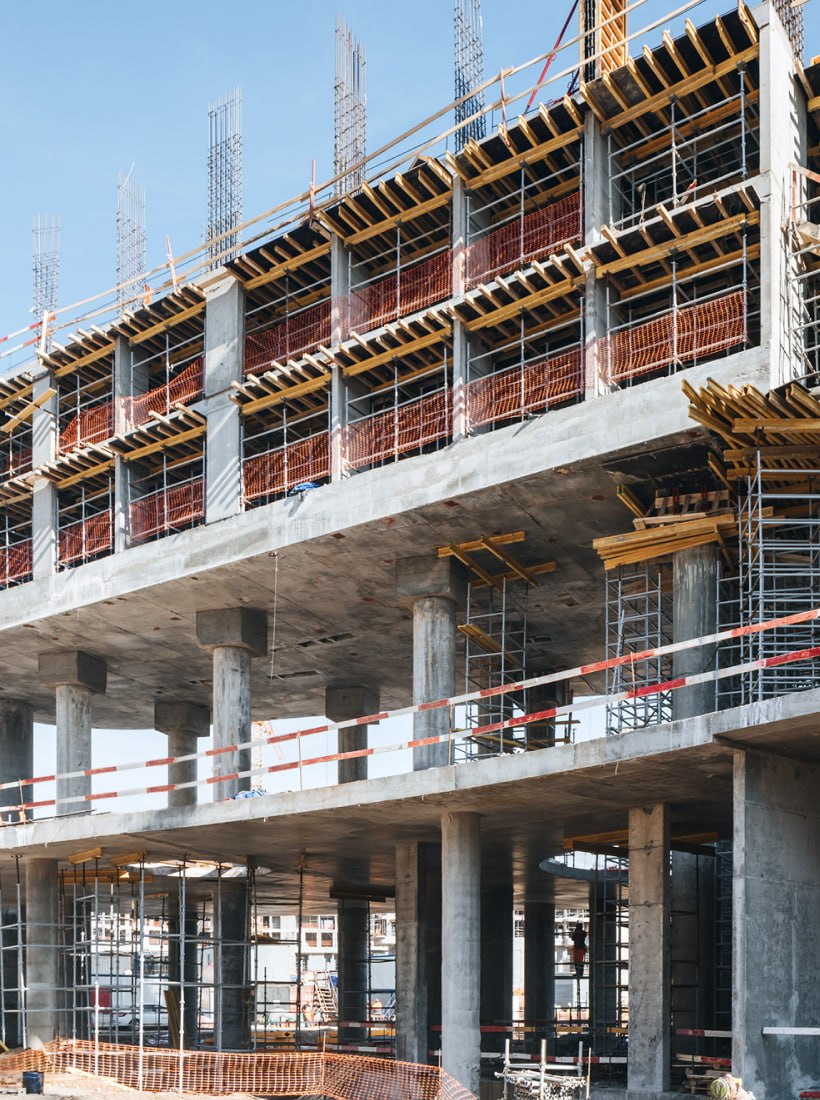

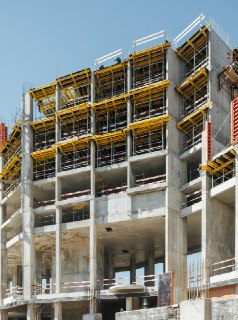

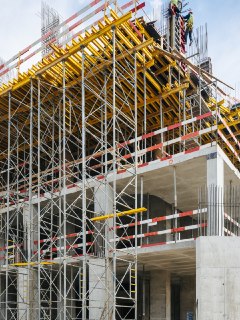

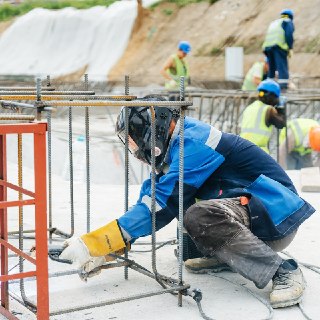

— монолитных конструкций надземной части — 61% (+21%), выполняем армирование плиты перекрытия 10 этажа;
— кирпичной кладки подземной части обеих секций — 70% (+30%);
— газобетонных блоков (с 1 по 6 этаж) — 25% (+15%).
Приступили к монтажу инженерного оборудования и сети: электроснабжение (2-3 этажи), внутренний противопожарный водопровод (2-8 этажи), отопление (2-8 этажи).

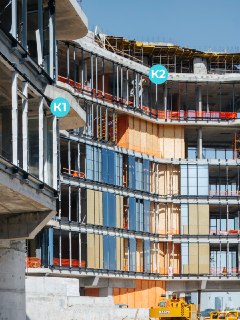

В корпусе 2 работаем над устройством:

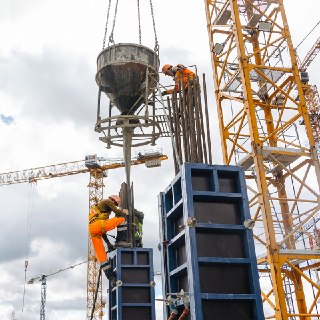

— монолитных конструкций надземной части — 43% (+19%), приступили к армированию плиты перекрытия 8-го этажа;
— кирпичной кладки подземной части — 60% (+20%);
— газобетонных блоков (с 1 по 3 этаж) — 10% (+10%).
В 3-ем корпусе полным ходом идут работы по устройству:

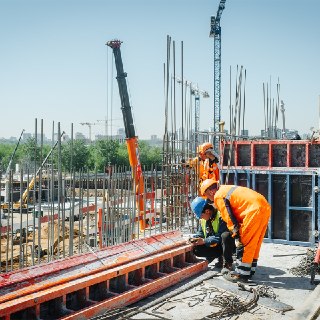

— монолитных конструкций надземной части — 17% (+8%), на данный момент выполняется армирование плиты перекрытия 4-го этажа;
— кирпичной кладки подземной части — 35% (+35%).

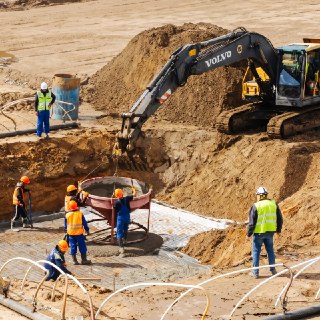

В зоне стилобата работаем над устройством монолитных конструкций подземной части — 98% (+8%).

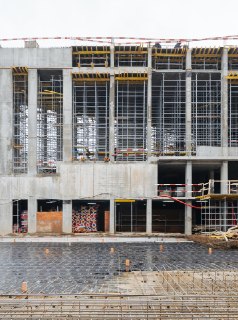

Выполнен МОКАП фасада в полном объеме, продолжается работа на МОКАПе типового этажа.
Также трудимся над вертикальной гидроизоляцией (97%) и обратной засыпкой (95%).

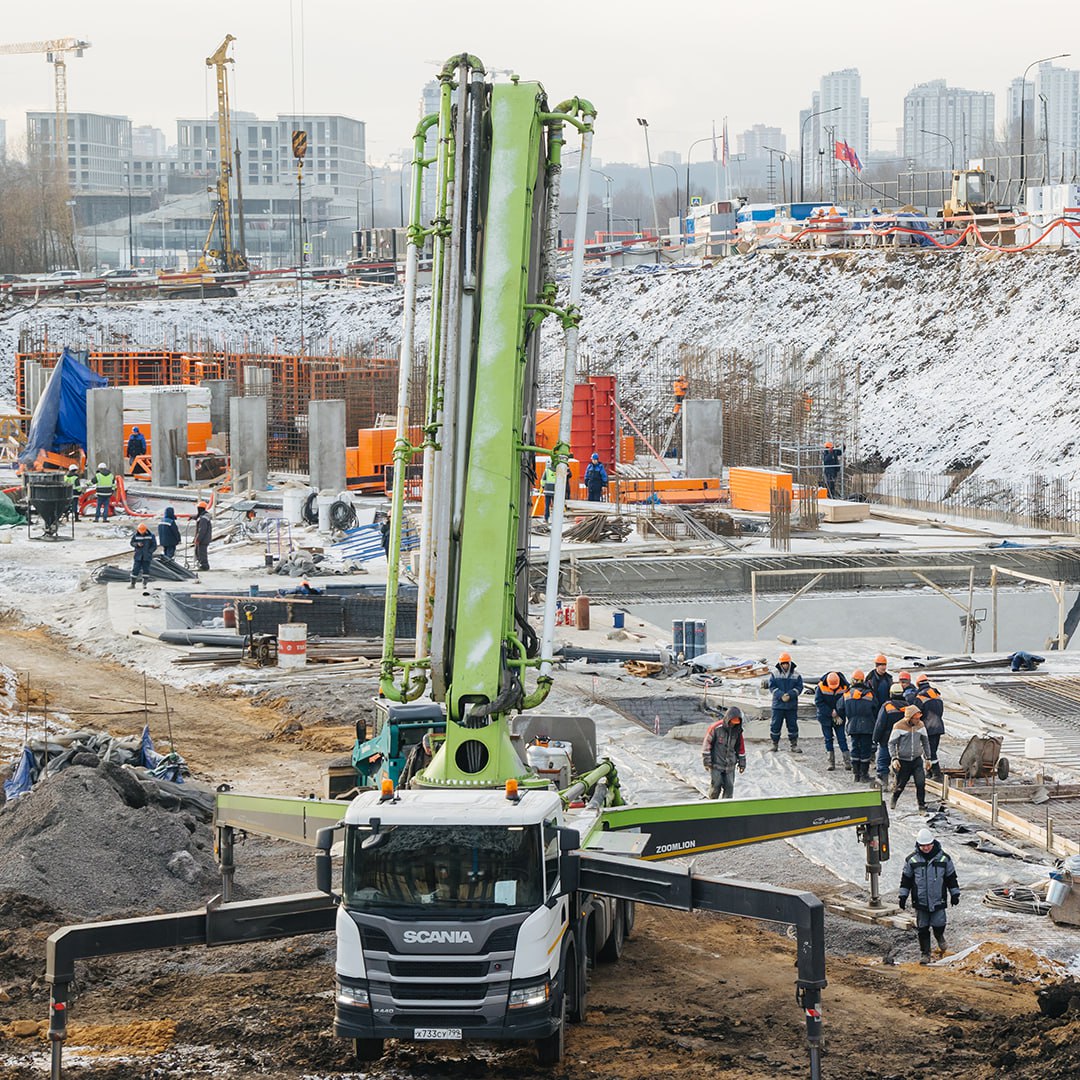

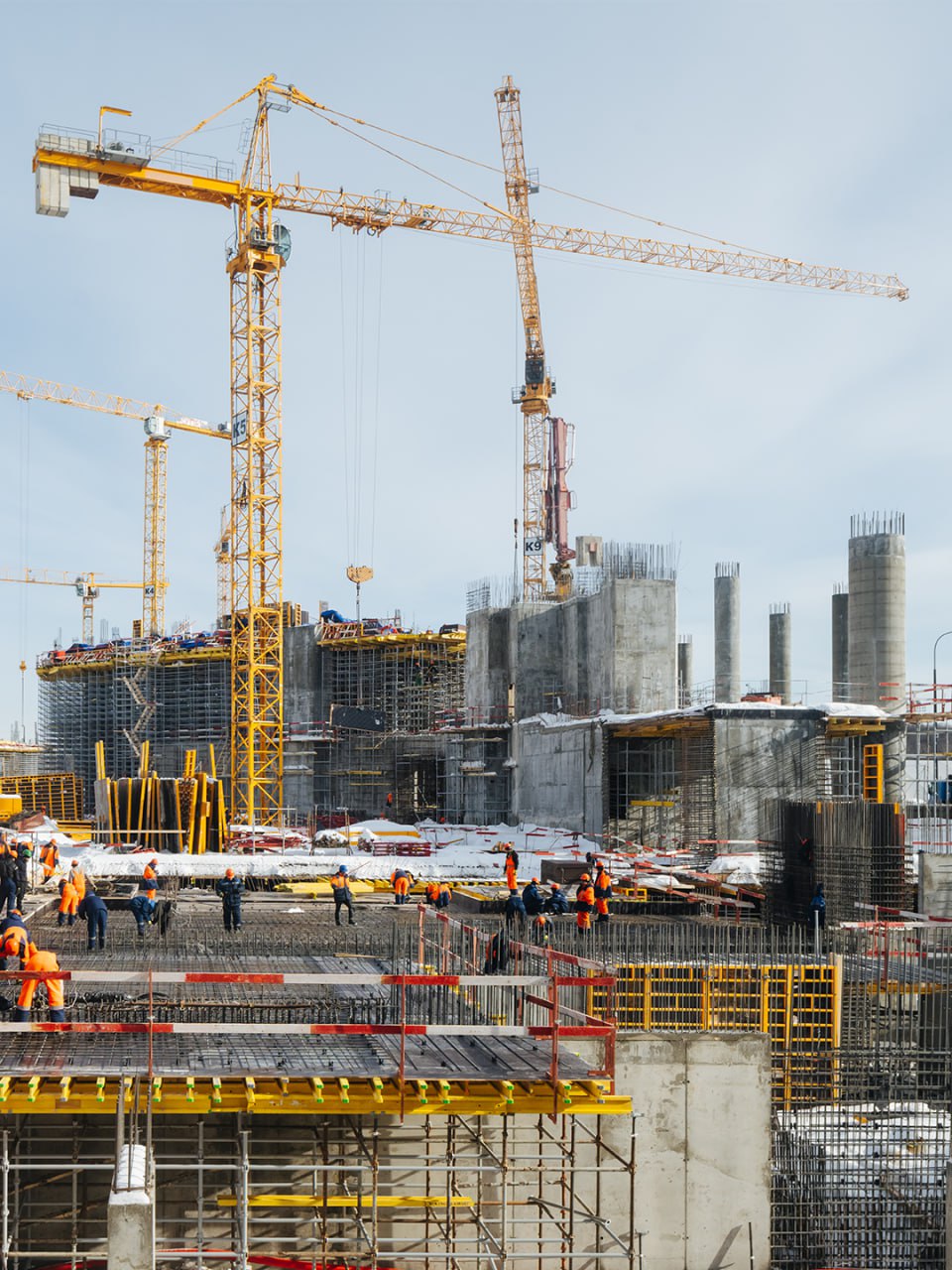

На строительной площадке задействовано 600 специалистов и 11 единиц техники.

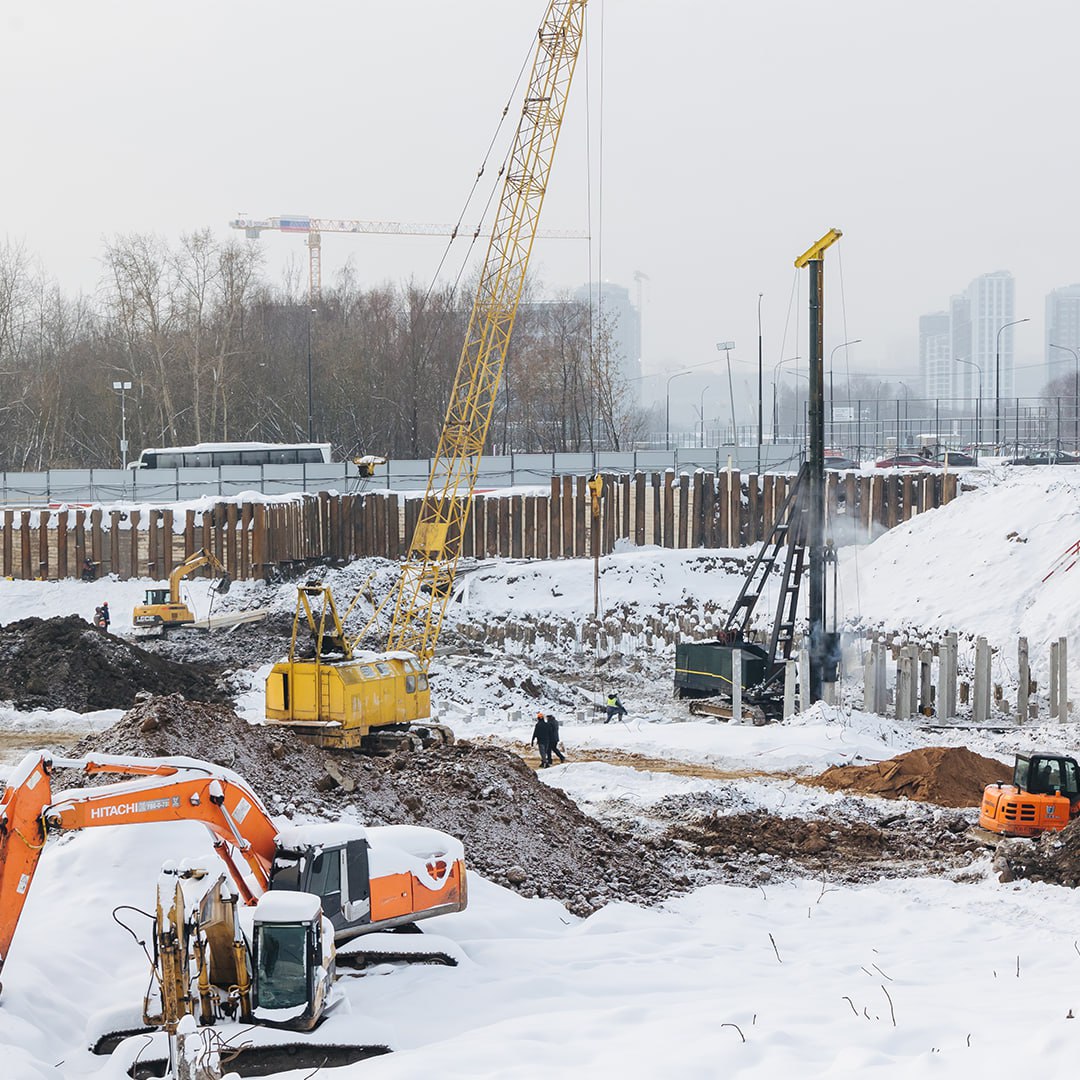

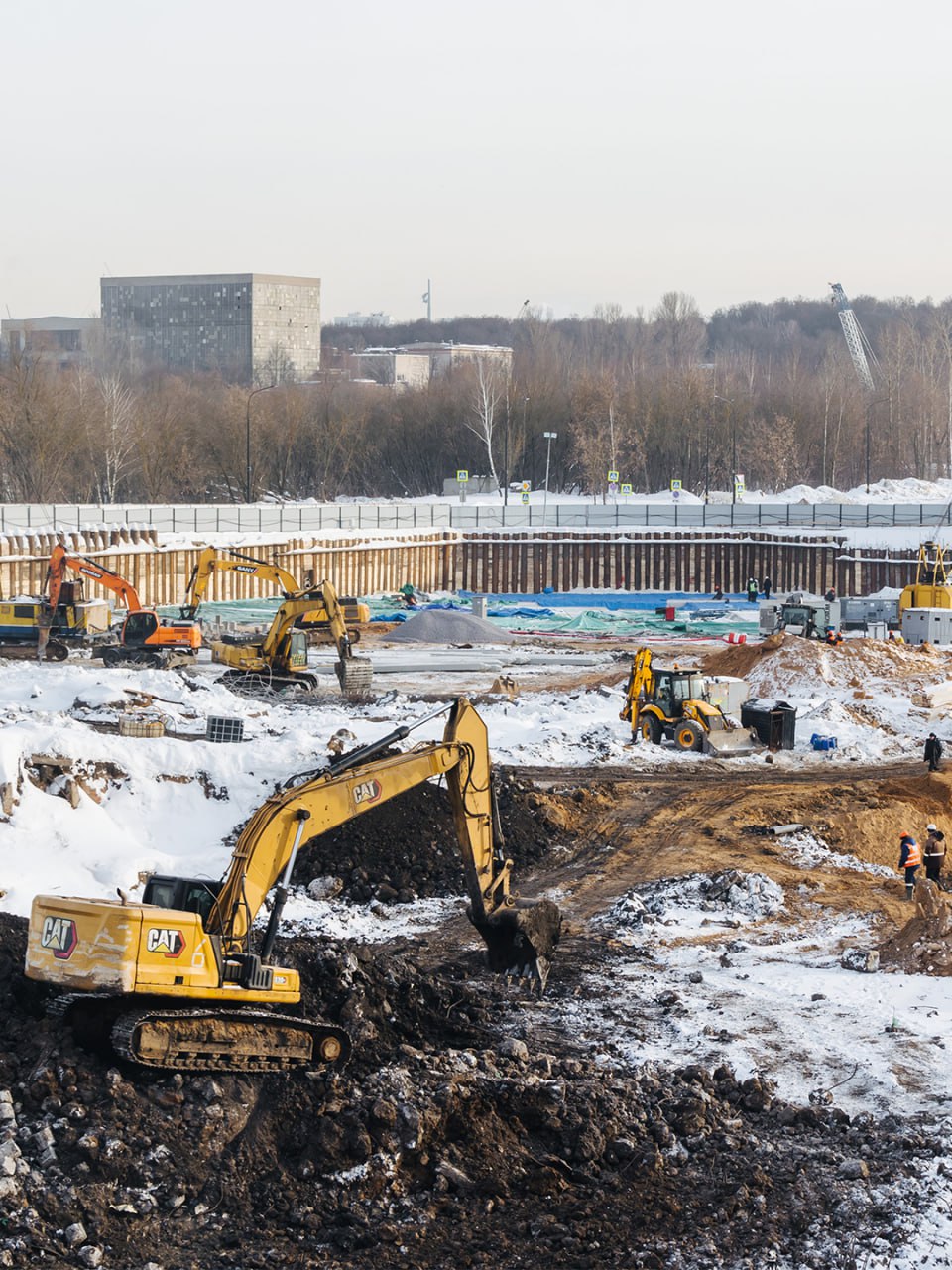

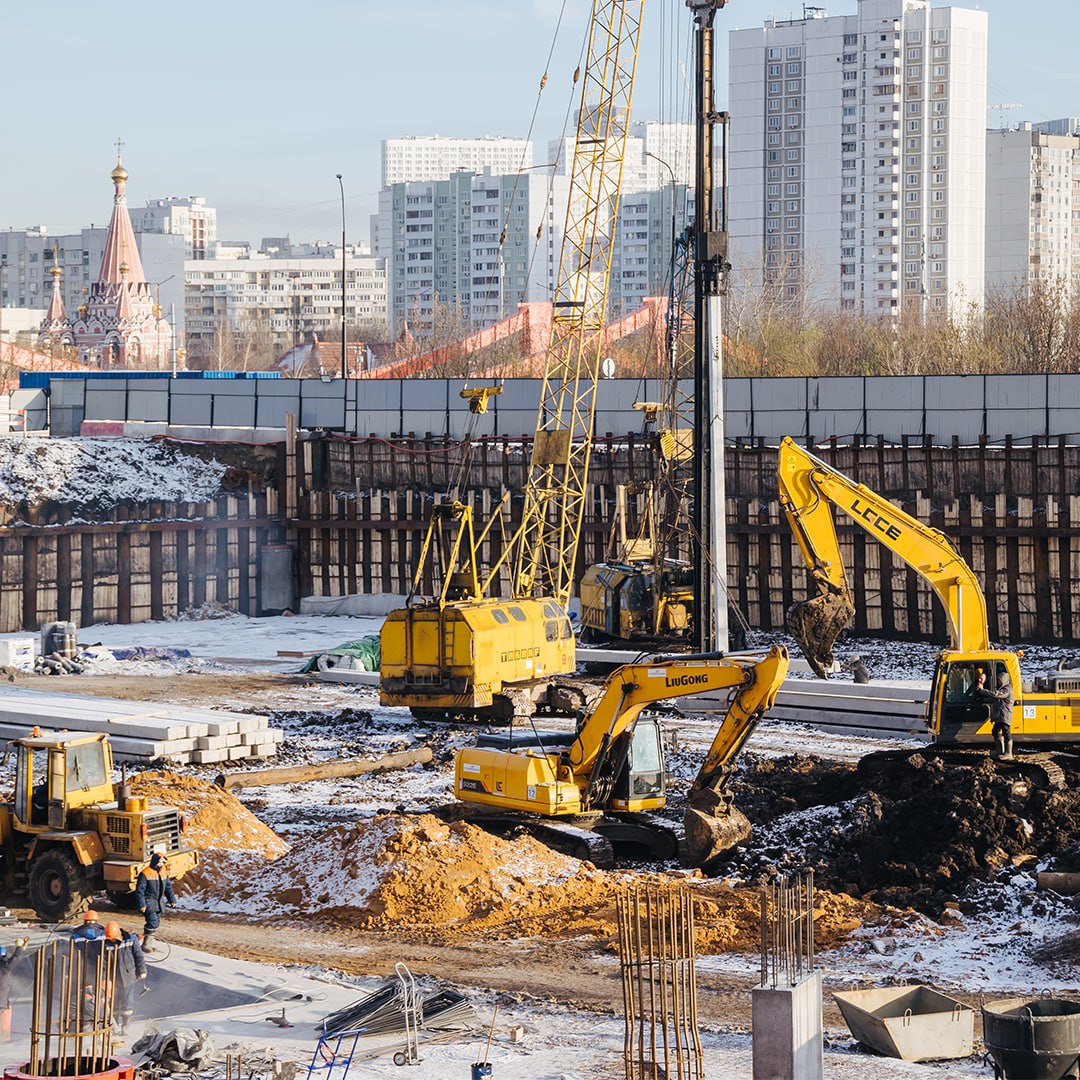

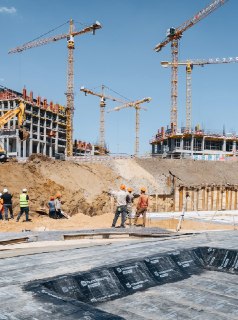

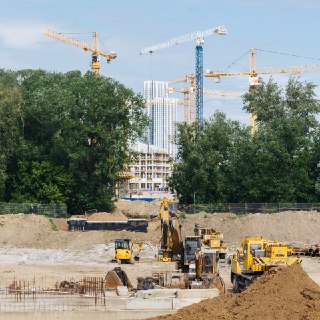

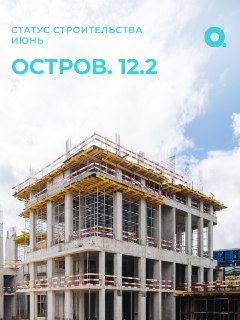

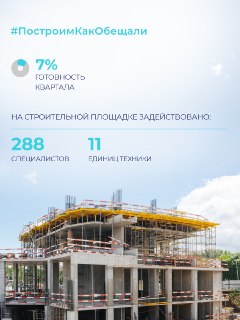

На ОСТРОВЕ. 12.2 общая готовность составляет 7%. Разработка котлована выполнена на 93%.

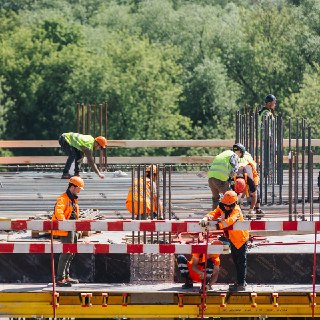

В 1-ой секции корпуса 1, приступили к армированию перекрытия -2-го этажа — 20%. В секции 2 завершаем бетонирование вертикальных конструкций 1-го этажа — 95%. В секции 3 выполняем армирование (30%) и бетонирование (70%) плиты перекрытия 1-го этажа. Также перешли к армированию вертикальных конструкций 2-го этажа — 25%.
В 1-ой секции корпуса 2 ведутся работы по бетонированию вертикальных конструкций (70%) и плиты перекрытия (70%) -2-го этажа, а также по бетонированию вертикальных конструкций -1-го этажа (25%). Работаем над армированием вертикальных конструкций -1-го этажа — 70%.
В 4-ом корпусе идут работы по армированию (70%) и бетонированию (10%) вертикальных конструкций -1 этажа.
В корпусе 5 завершили армирование и бетонирование вертикальных конструкций -2-го этажа, а также бетонирование вертикальных конструкций техпространства. Армирование плиты перекрытия техпространства составляет 5%.
В корпусе 6 работаем над бетонированием вертикальных конструкций 3-го этажа — 80%.
В зоне стилобата готовим прочное основание. Песчаная подушка выполнена уже на 80%, а бетонная подготовка — на 75%.
На строительной площадке задействовано 288 специалистов и 11 единиц техники.

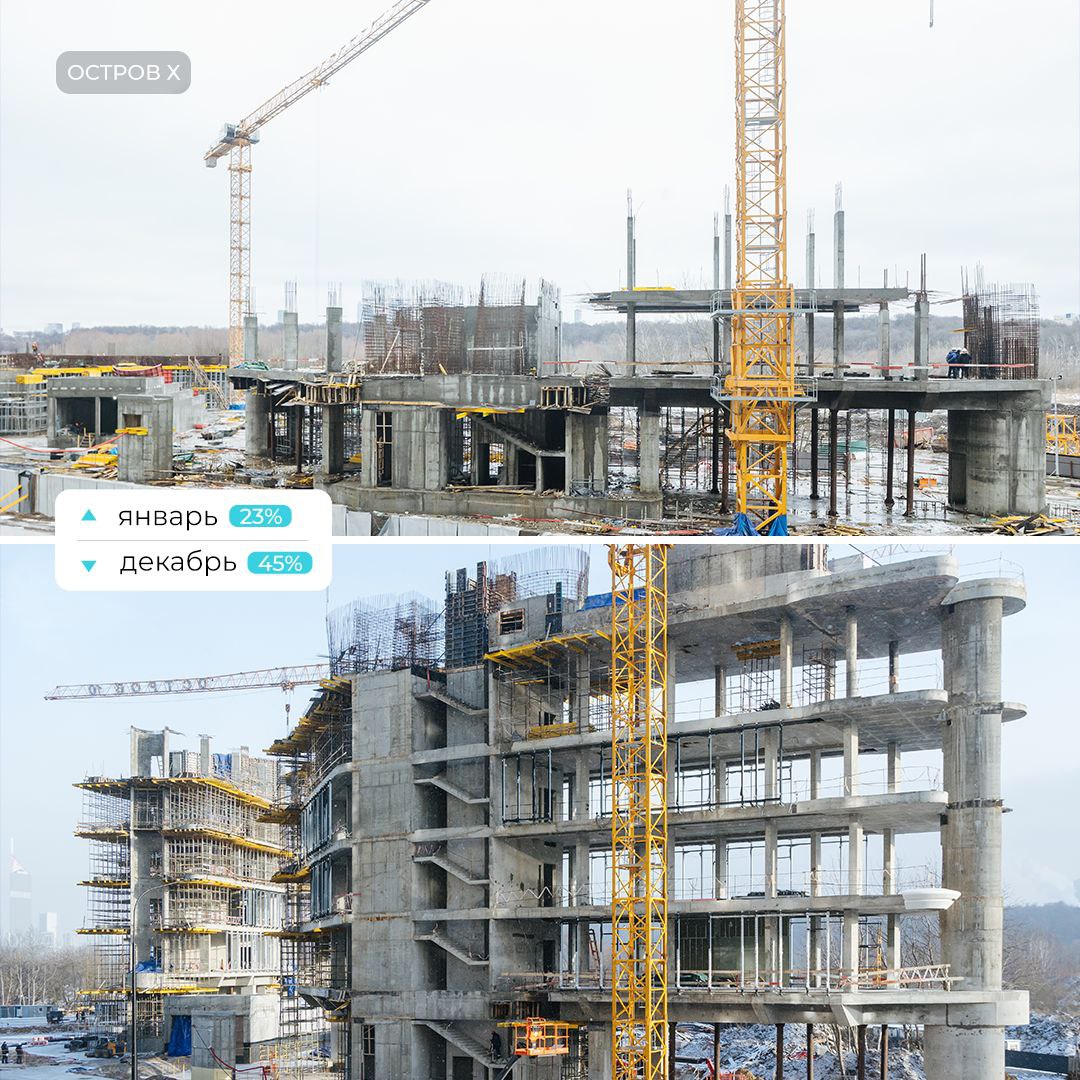

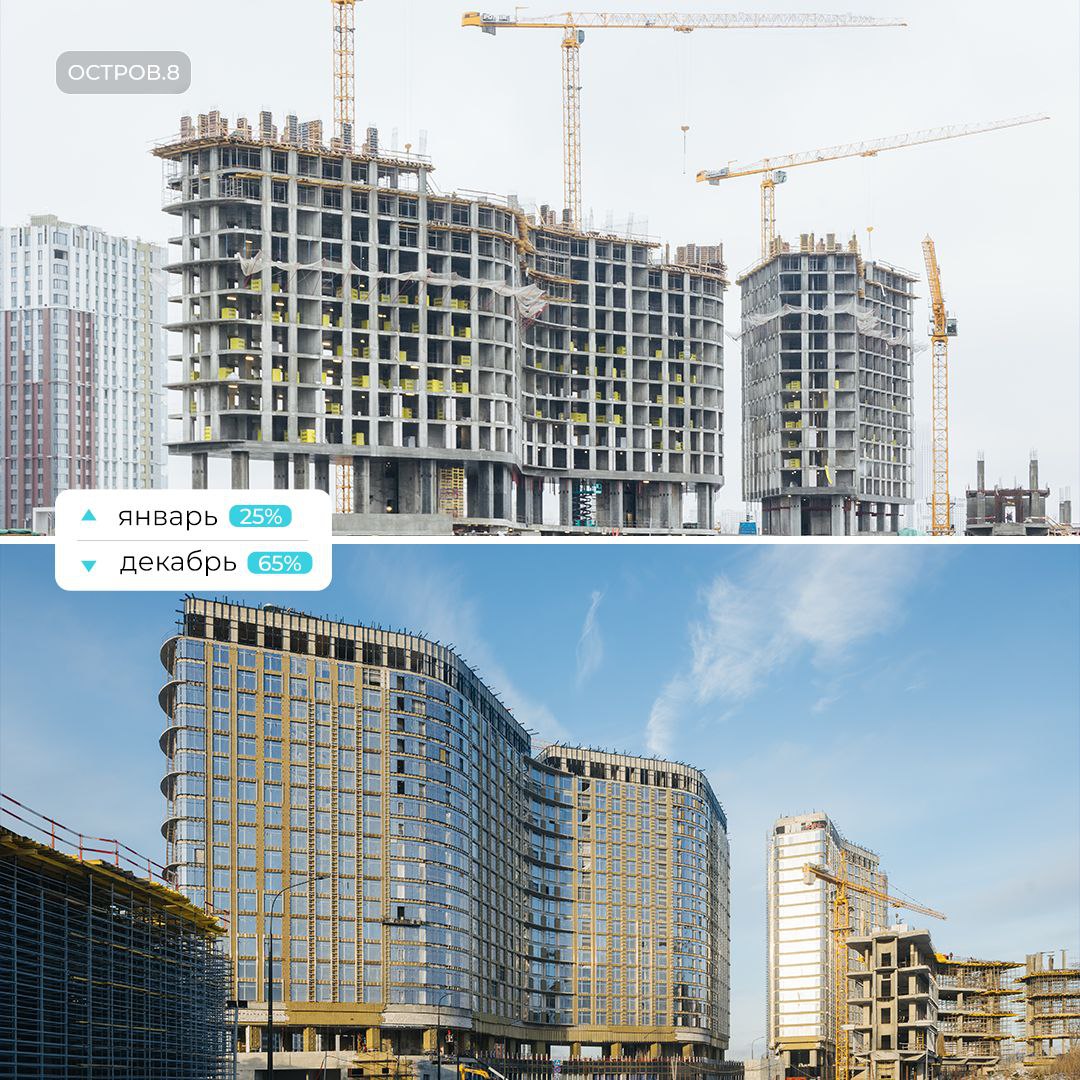

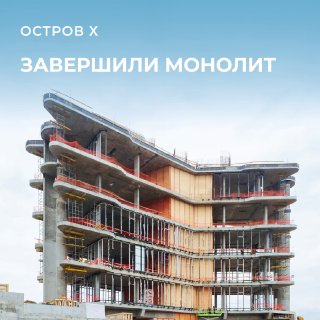

Продолжаем делиться строительными отчётами. Сегодня — с площадки #ОСТРОВХ

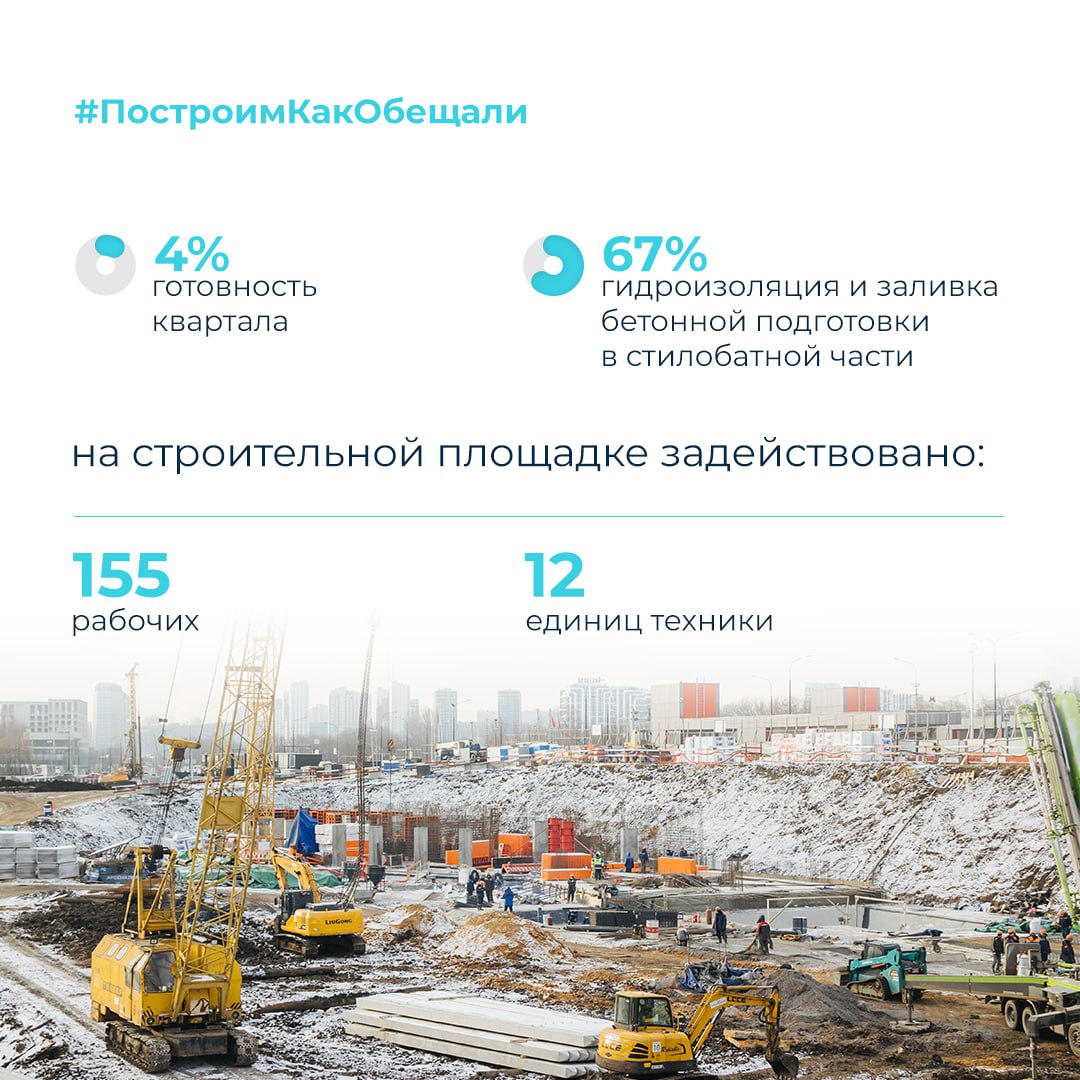

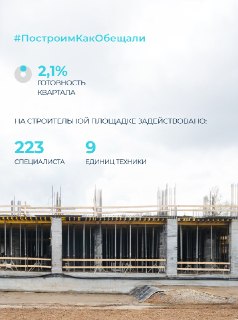

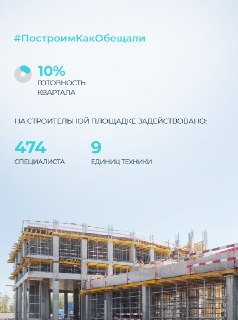

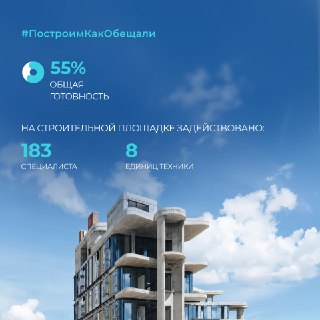

Общая готовность квартала составляет 55%. Фасадные работы выполнены на 40%, а в паркинге и местах общего пользования — к 80% и 5% соответственно. На 10% завершили работы по благоустройству.
Продолжается поставка и монтаж панелей из стеклофибробетона для отделки фасадов. Ведём монтаж витражного остекления с установкой стеклопакетов Modern Glass. В полную силу ведутся кровельные и каменные работы, монтаж внутренних инженерных систем и лифтов, отделка МОП, а также устройство подстилающих слоёв благоустройства.

На строительной площадке задействовано 183 специалиста и 8 единиц техники.
Чёрная пятница от ДОНСТРОЙ — событие приятное, как первый рассвет у океана. Воспользуйтесь этим моментом: с 1 по 15 июля на ограниченный пул квартир на ОСТРОВЕ действует скидка 15%. В акции участвуют самые востребованные резиденции: лоты с террасами, готовой отделкой и возможностью установки камина.
Предложение действует при 100%-ной оплате, а также ипотеке без субсидий.
Представляем наших участников:

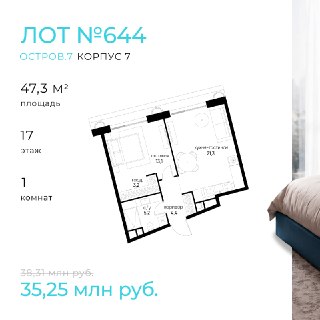

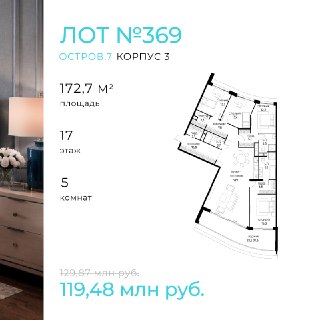

— ОСТРОВ.7 — резиденции с премиальной отделкой поразят панорамными видами. Для ценителей домашнего уюта и красоты предусмотрены камины и окна в ванных комнатах;
— ОСТРОВ.12.1 — дома на берегу Москвы-реки, у парка «Фили», с насыщенной коммерческой инфраструктурой и масштабным спортивным кластером в шаговой доступности;
— ОСТРОВ.12.2 — просторные квартиры в квартале, напоминающем силуэты люксовых яхт. Здесь курортная эстетика проекта станет вашим верным спутником;

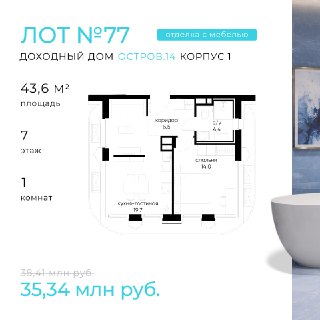

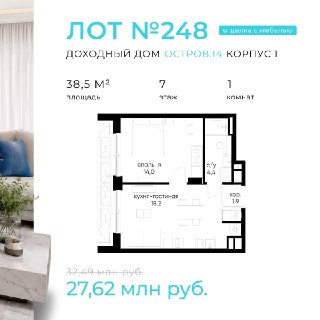

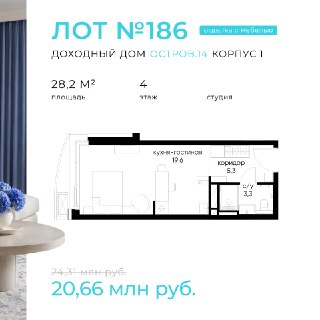

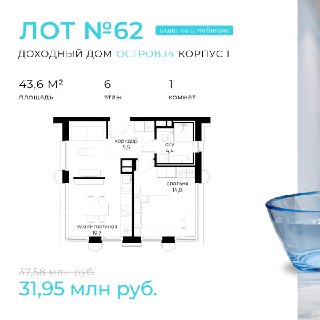

— ОСТРОВ.14 — новая очередь, включающая доходный дом. Вас будут ждать лоты, полностью укомплектованные мебелью и бытовой техникой.
Познакомиться с проектом и подробнее узнать об акции можно на нашем сайте или по телефону офиса продаж: +7(495)-153-60-62.
Щелчок безеля любимых «дайверов» задаёт ритм этого утра — выверенный и лишённый столичной тревожности. Последний глоток кофе, первый шаг за дверь — курс на Гребной канал.
В августе — заплыв через Босфор. Вспоминаете, как на спор с партнёром ввязались в эту авантюру. Сегодня уже 5-я тренировка на открытой воде. В это время она напоминает зеркало. Вы несколько секунд смотрите на отражения облаков. Глубокий вдох, нырок.
Пока готовят завтрак, мысленно возвращаетесь в медовый месяц на Маврикии. Самолёт в небе над Блю Бэй и бьющиеся о рифы волны на горизонте — словно эхо дел, которые вы отложили на пару недель. Пожалуй, стоит заглянуть в то турагентство у дома и повторить.
Пробуете зайти домой так, чтобы не разбудить супругу, но у вашего бульдога другие планы. Вскоре к нему присоединяется вся семья. Забавно, 12 часов назад вы наконец поставили точку в сделке, к которой шли полгода. А сегодня кажется, что это было так давно.
Волны ОСТРОВА смывают напряжение, как следы на песке, оставляя самое важное.
Оставить позади шумный город? Кажется, что двор ОСТРОВА Х создаётся именно для этой цели.
Здесь стена водопада приглашает замереть на миг и почувствовать момент. Танец сухого фонтана напоминает о самых дерзких мечтах. А гладь декоративного пруда излучает ауру тишины: один взгляд в отражение — и все тревоги уплывают мимо вслед за облаками.
Сенсорная дорожка — словно сказочная тропа из жёлтого кирпича — уводит дальше, в ваше личное маленькое путешествие.

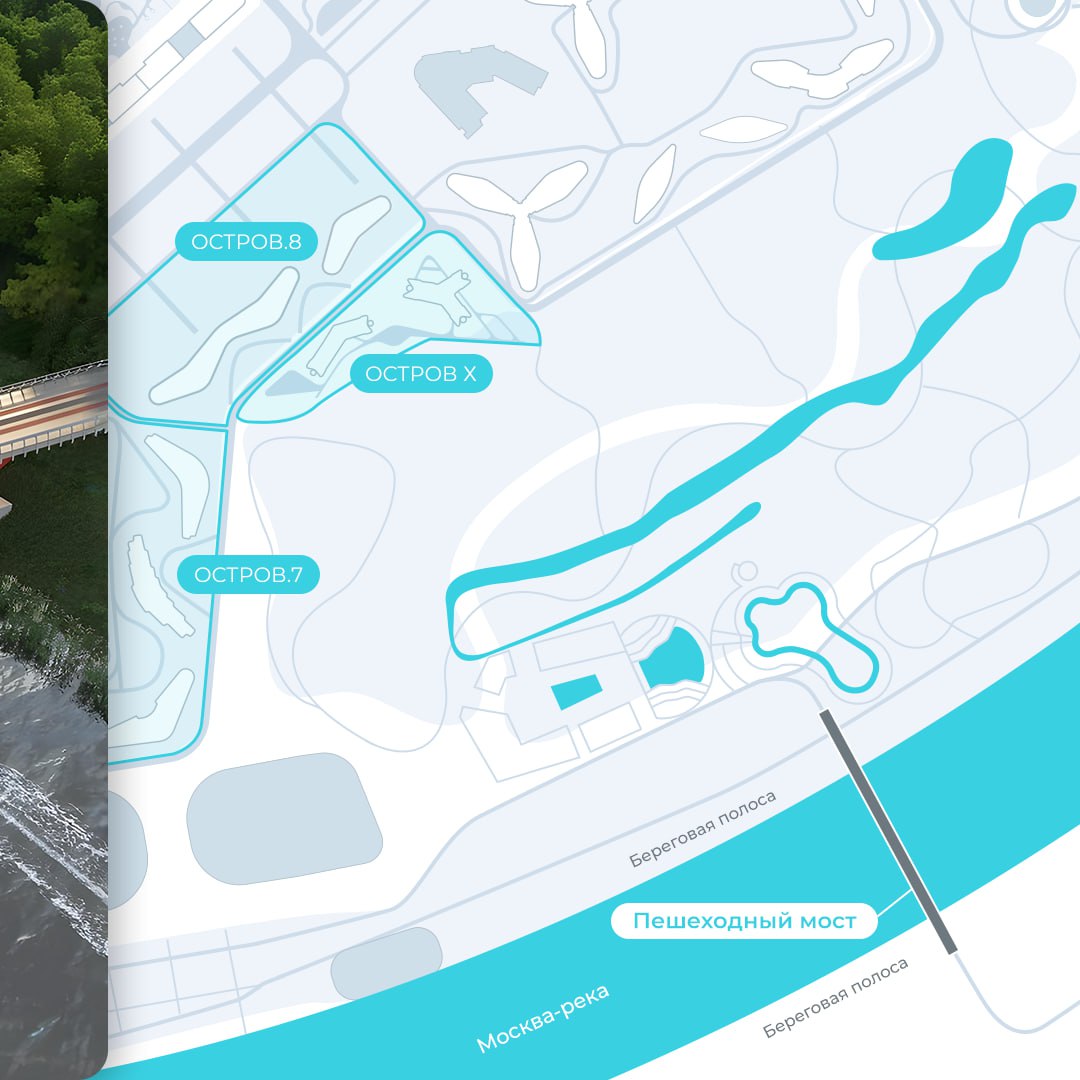

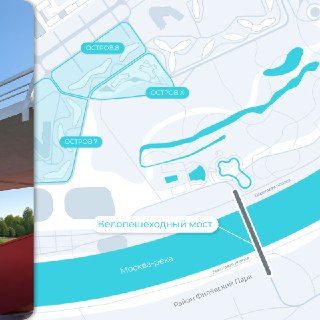

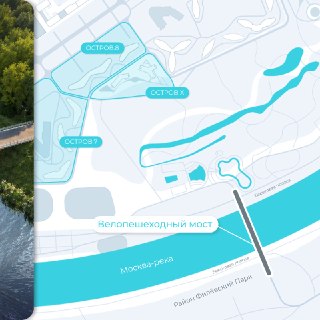

Как сообщил мэр Москвы Сергей Собянин, продолжается строительство велопешеходного моста через Москву-реку, который соединит Мнёвниковскую пойму и район Филёвский Парк.

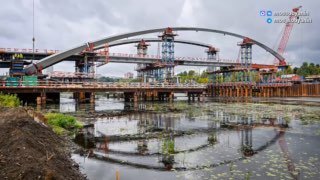

Позади важный этап — возведение временного технического моста. Это специальное вспомогательное сооружение, с которого при помощи кранов будет производиться монтаж пролётов. Также строят две постоянные опоры со стороны Мнёвниковской поймы. В скором времени перейдут к аналогичным работам на берегу Филей.
Новая транспортная артерия станет заметным архитектурным акцентом и важной частью городской инфраструктуры. Для резидентов ОСТРОВА это дополнительные возможности для прогулок, пробежек и поездок на велосипеде.
Завершить строительство планируется уже в следующем году. Пойма продолжает развиваться, делая жизнь резидентов ещё удобнее и практичнее.
