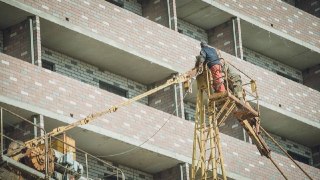

Застройщики массово срывают сроки строительства жилья
Как подсчитали «Известия», за год доля задержек выросла почти в четыре раза. По состоянию на февраль 2026 года топовые девелоперы нарушают график при вводе каждого восьмого квадратного метра жилья.

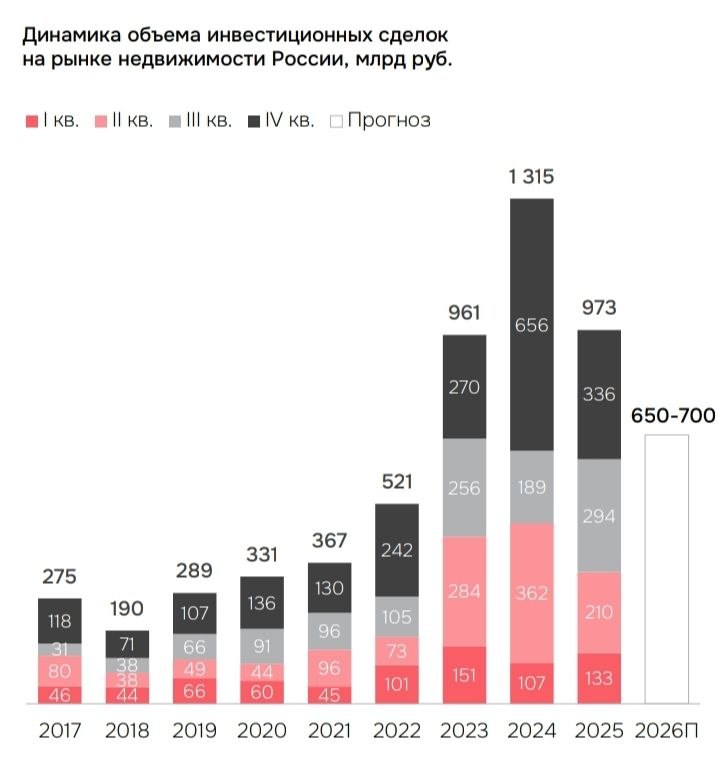

По данным Единого ресурса застройщиков, около 12,7% всех проектов идут с нарушением графика, это почти 2 миллиона квадратных метров. Для сравнения: год назад таких домов было всего 3,2%, или чуть больше полумиллиона квадратов.

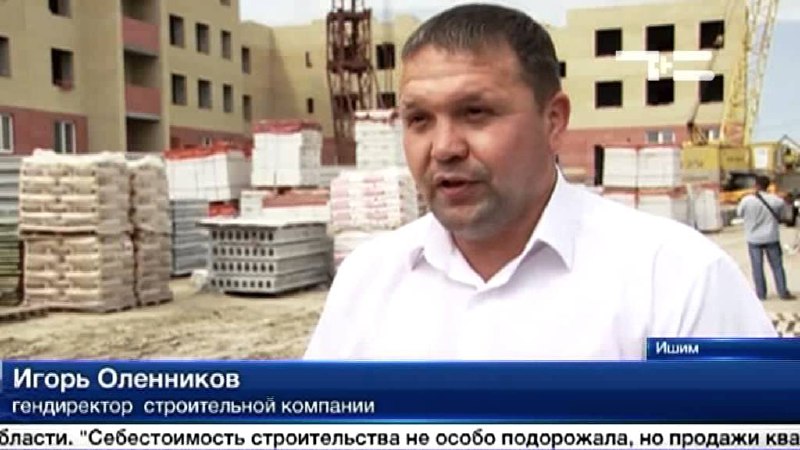

Чаще всего сроки нарушает застройщик «Самолет» — у компании задержки почти по четверти строек: из 4,7 млн квадратных метров примерно 1,2 млн откладываются. Год назад таких проблем было заметно меньше — всего около 7%.
У «Эталона» доля «проблемных метров» достигает почти 23%. Среди других крупных игроков переносы зафиксированы у ГК «Точно» (9,5%), ПИК (7,8%), ГК «ФСК» (6,5%) и Dogma (3,1%).

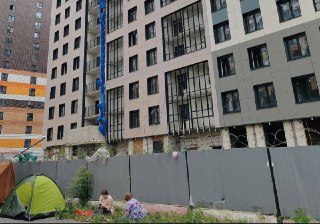

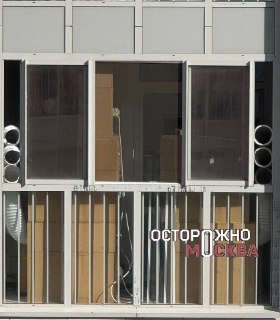

Застройщики, как мы знаем, строем пошли просить денег у государства. Это на фоне того, что многоэтажными человейниками изуродовали все крупные города. Цены на квартиры растут намного быстрее спроса на них, а банки из-за жилья берут людей в немыслимую для нормальной экономики кабалу.
Может пора другой карман для коррупционных денег придумать, из-за которого не придется жить в окружении 45-этажных жилых домов с квартирами по 33м2. У бедных русских крестьян избы были больше.
