⚡ Электросети США не справляются с подключением дата-центров

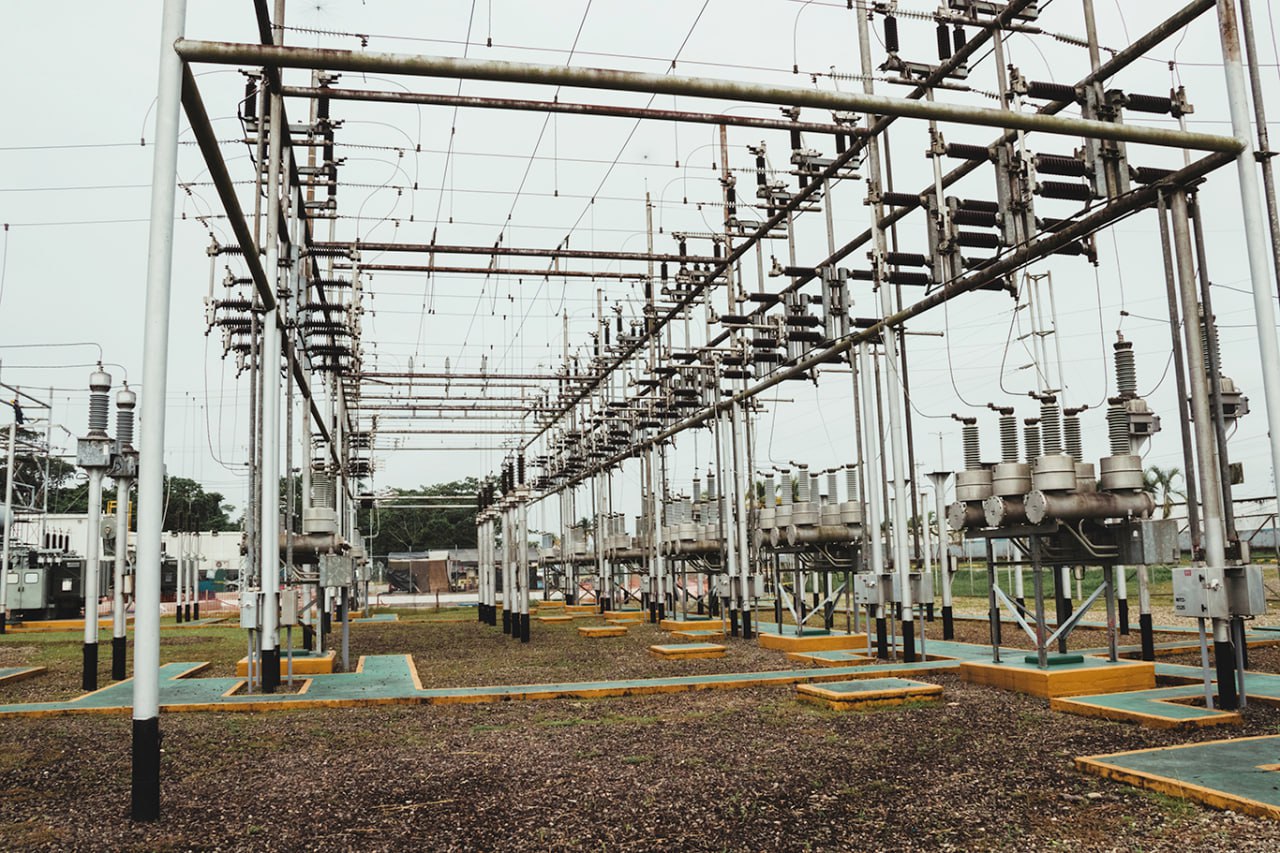

📰 В США стареющая энергосистема не успевает обслуживать нагрузку от дата-центров для ИИ, особенно в Техасе, где за последний год было одобрено подключение чуть более 1 ГВт при ежемесячных заявках на десятки ГВт.
ℹ️ Потребление электроэнергии дата-центрами ИИ в США растёт бешеными темпами — с ~3 ГВт в 2023 году до более чем 28 ГВт к 2026 году. Цикл подключения к сетям при этом занимает 3–5 лет, в то время как строительство дата-центра укладывается в 1-2 года.
📌 В ответ рынок переходит к модели BYOG (Bring Your Own Generation) — размещению собственной генерации прямо на площадке дата-центра. Компании устанавливают газовые электростанции мощностью сотни мегаватт, чтобы не ждать сетевого подключения. Экономика объяснима: дата-центр мощностью 1 ГВт может приносить $10–12 млрд выручки в год, а ускорение запуска даже на полгода перекрывает более высокую стоимость энергии. BYOG быстро становится отраслевым стандартом: xAI развернула более 500 МВт локальной генерации, OpenAI и Oracle заказали в Техасе 2,3 ГВт газовых мощностей, аналогичные решения используют Meta, Amazon и Google. Несмотря на экологические и регуляторные сложности, рынок локальной газовой генерации для ИИ растёт трёхзначными темпами. Электроэнергия, а не чипы, становится главным узким местом ИИ-гонки.
